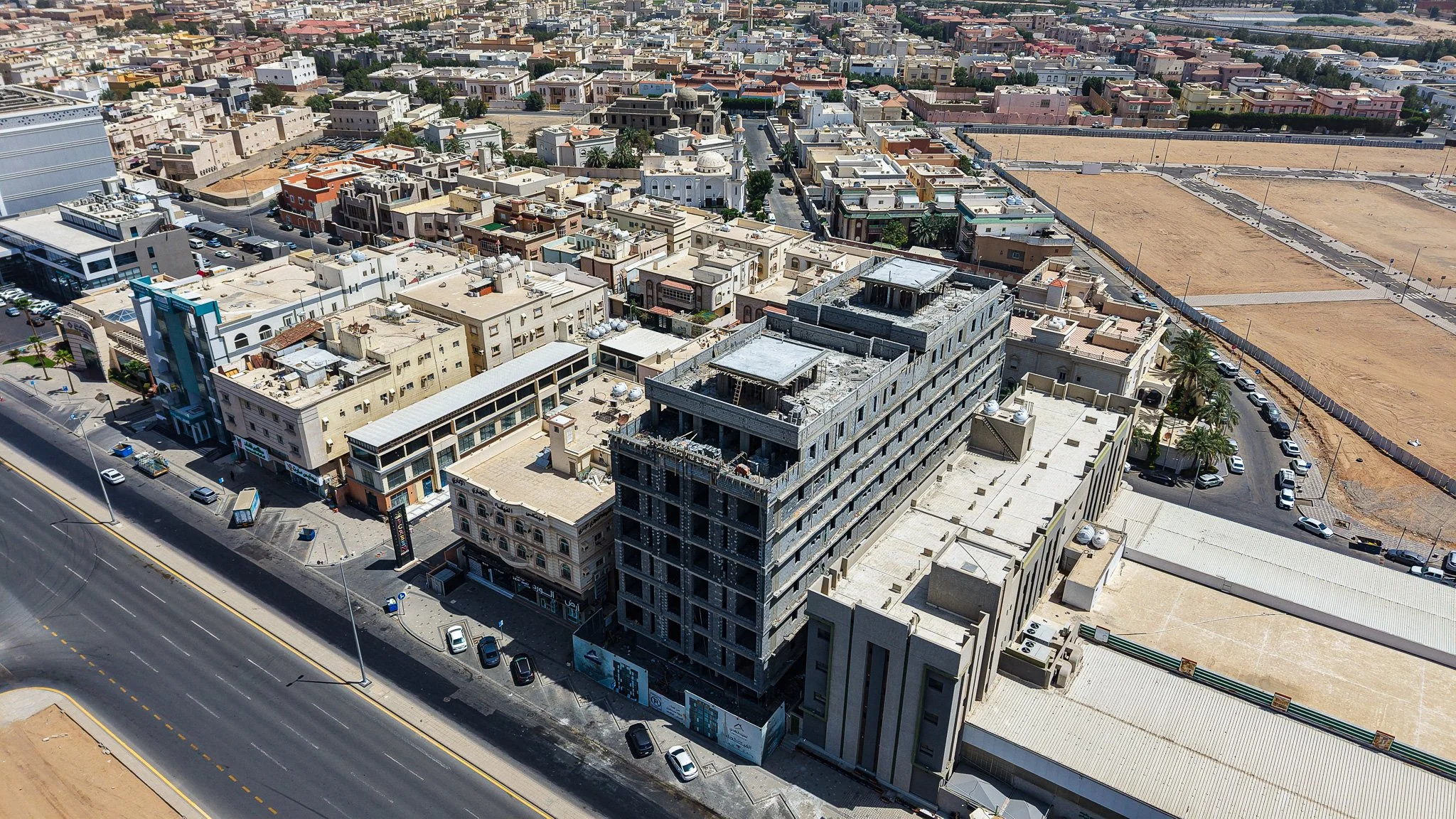

مشروع ماسة الفيحاء
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

اكتمال صب جميع الأدوار والأسقف بما في ذلك الملحق العلوي، ورفع الشدات الخشبية بالكامل.

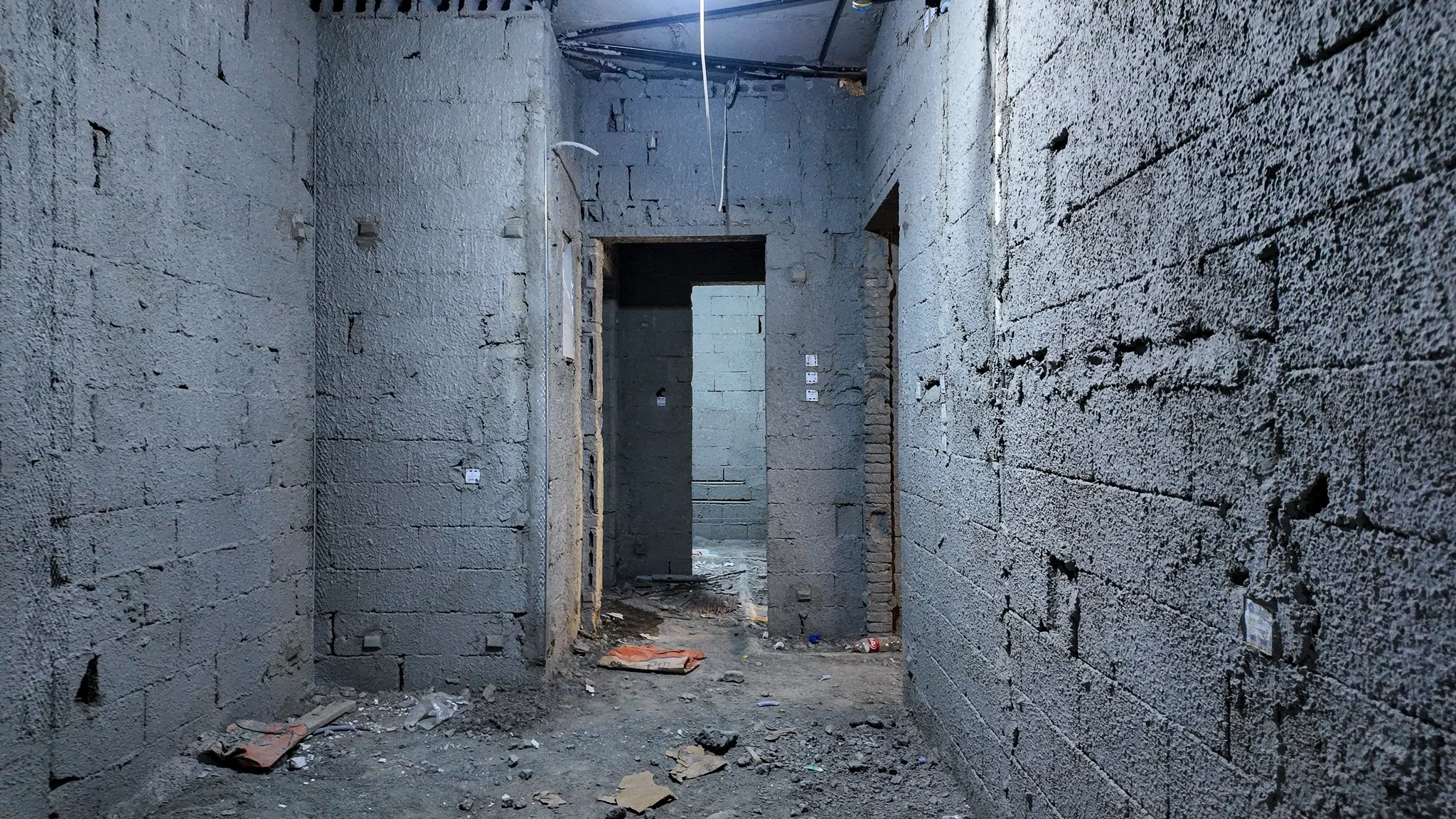

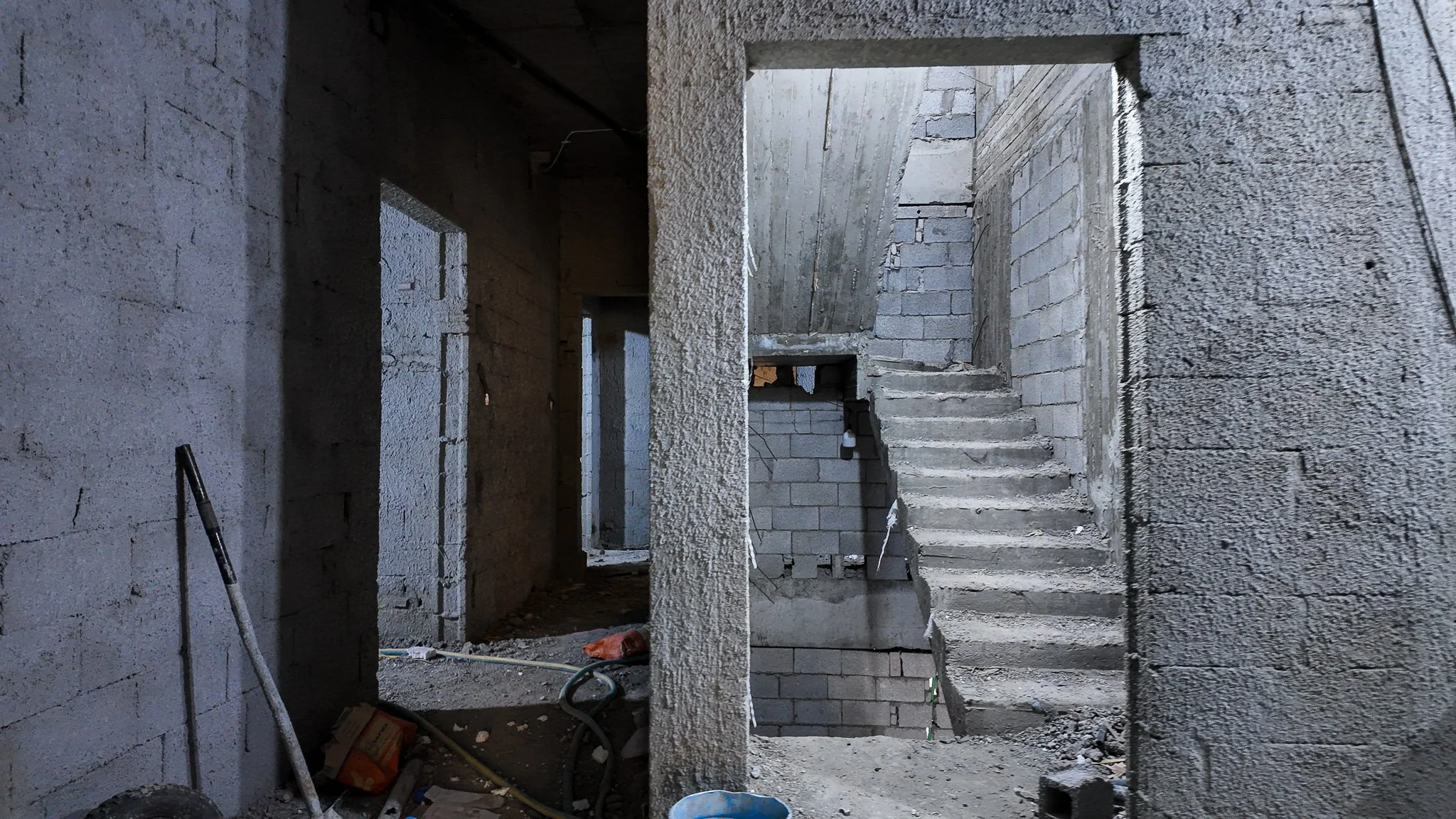

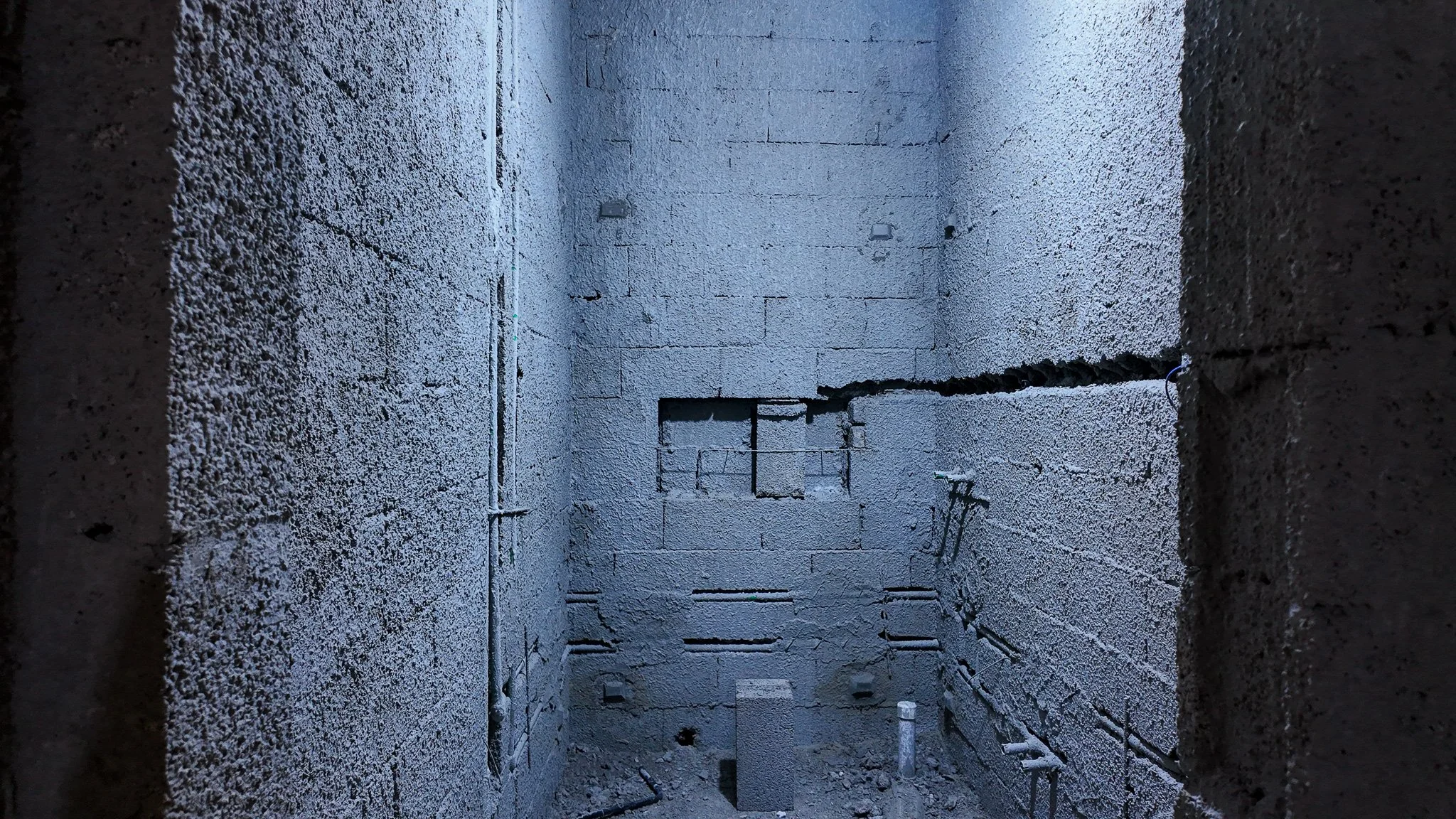

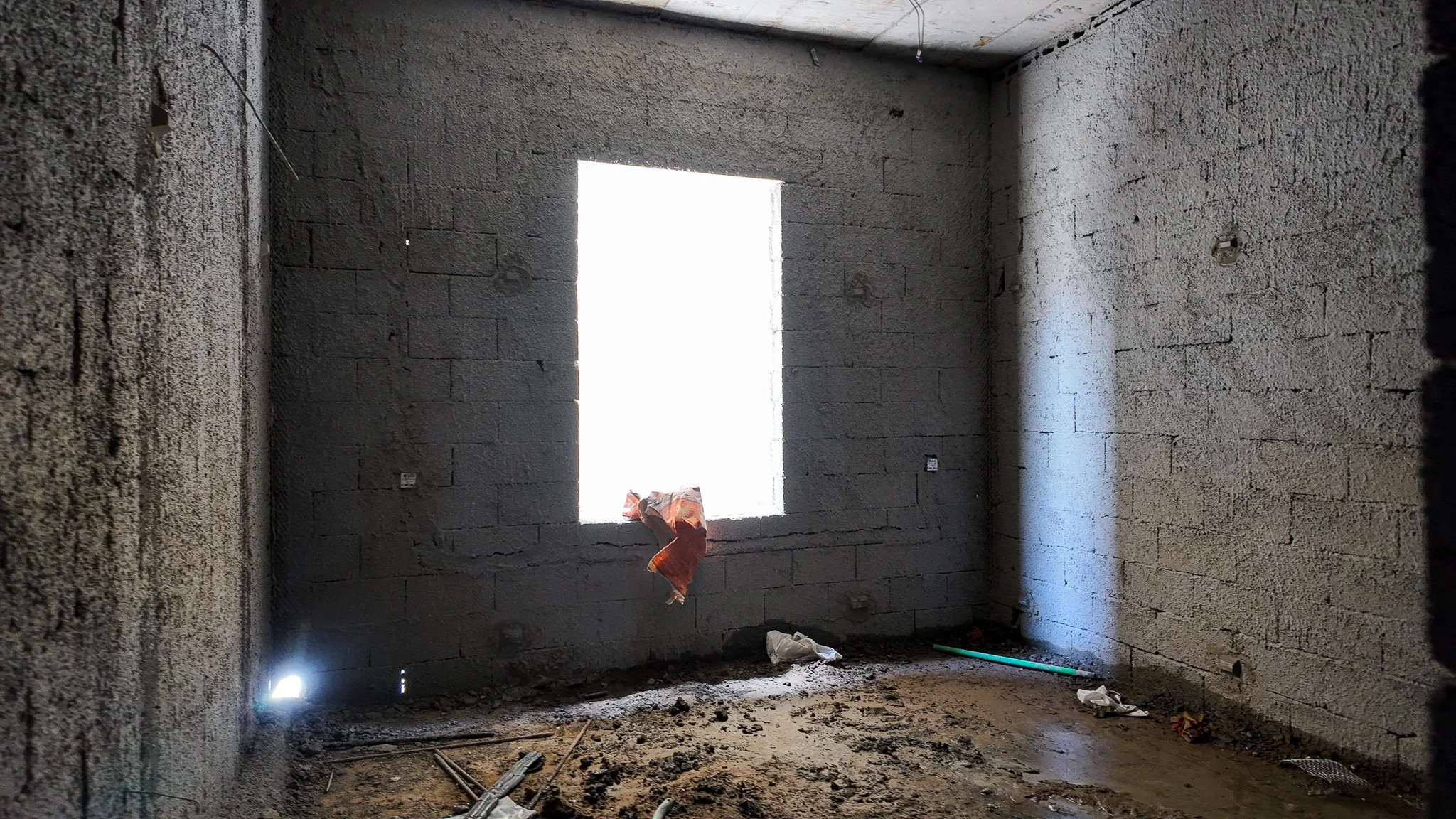

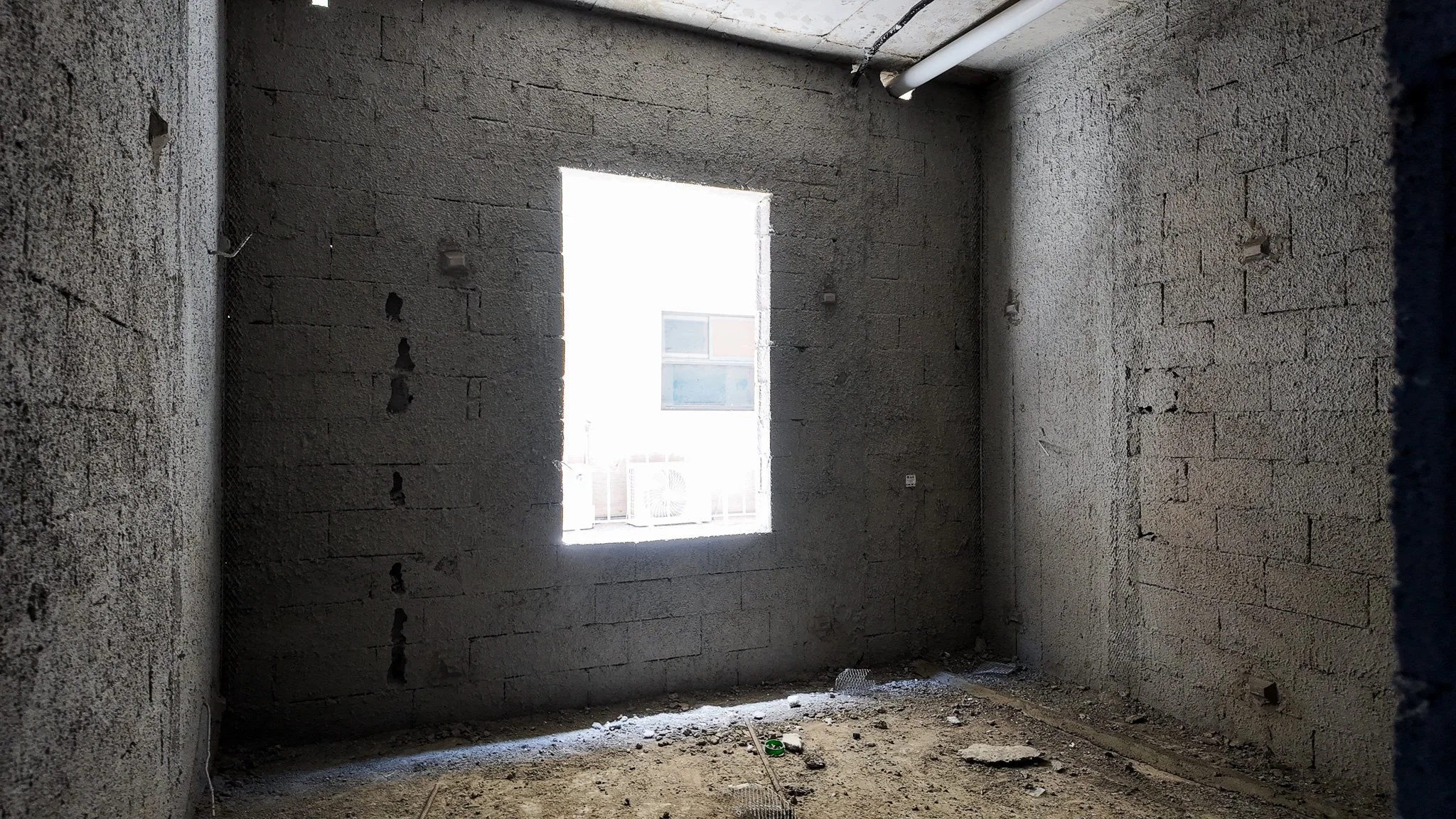

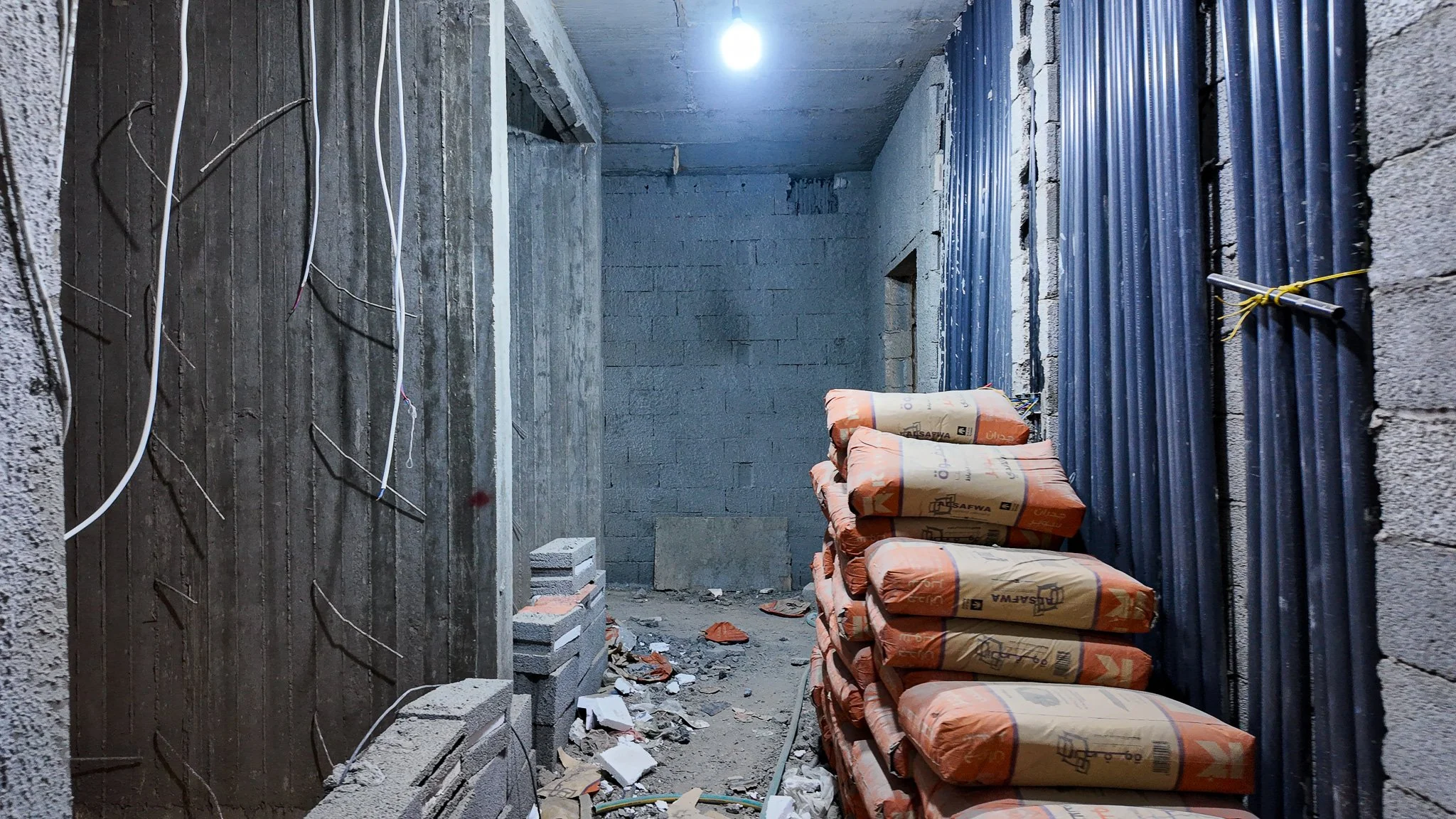

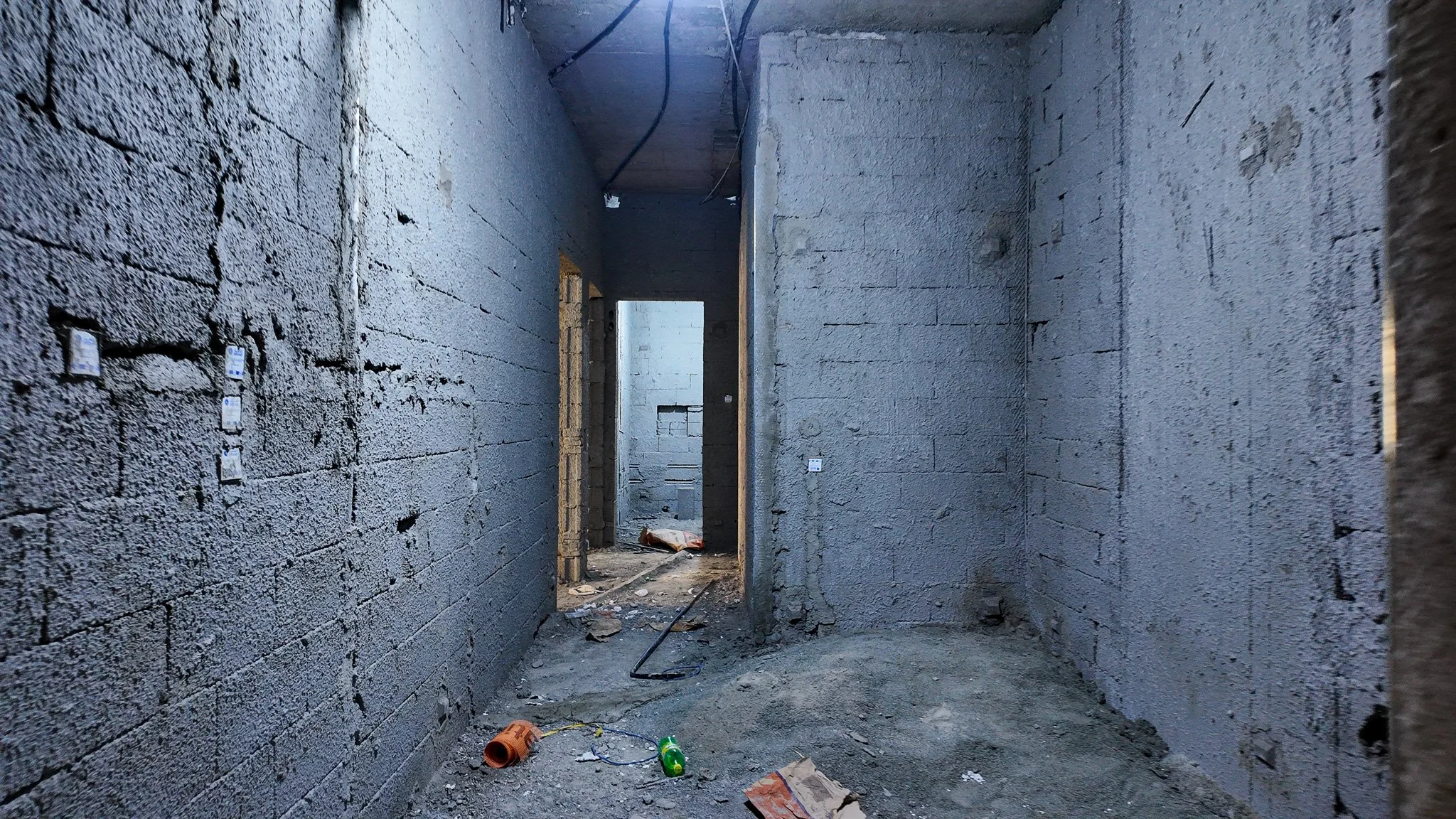

تنفيذ أعمال اللياسة (الطرطشة) للجدران الداخلية في عدة أدوار، مع اكتمال بناء القواطع البلوكية.

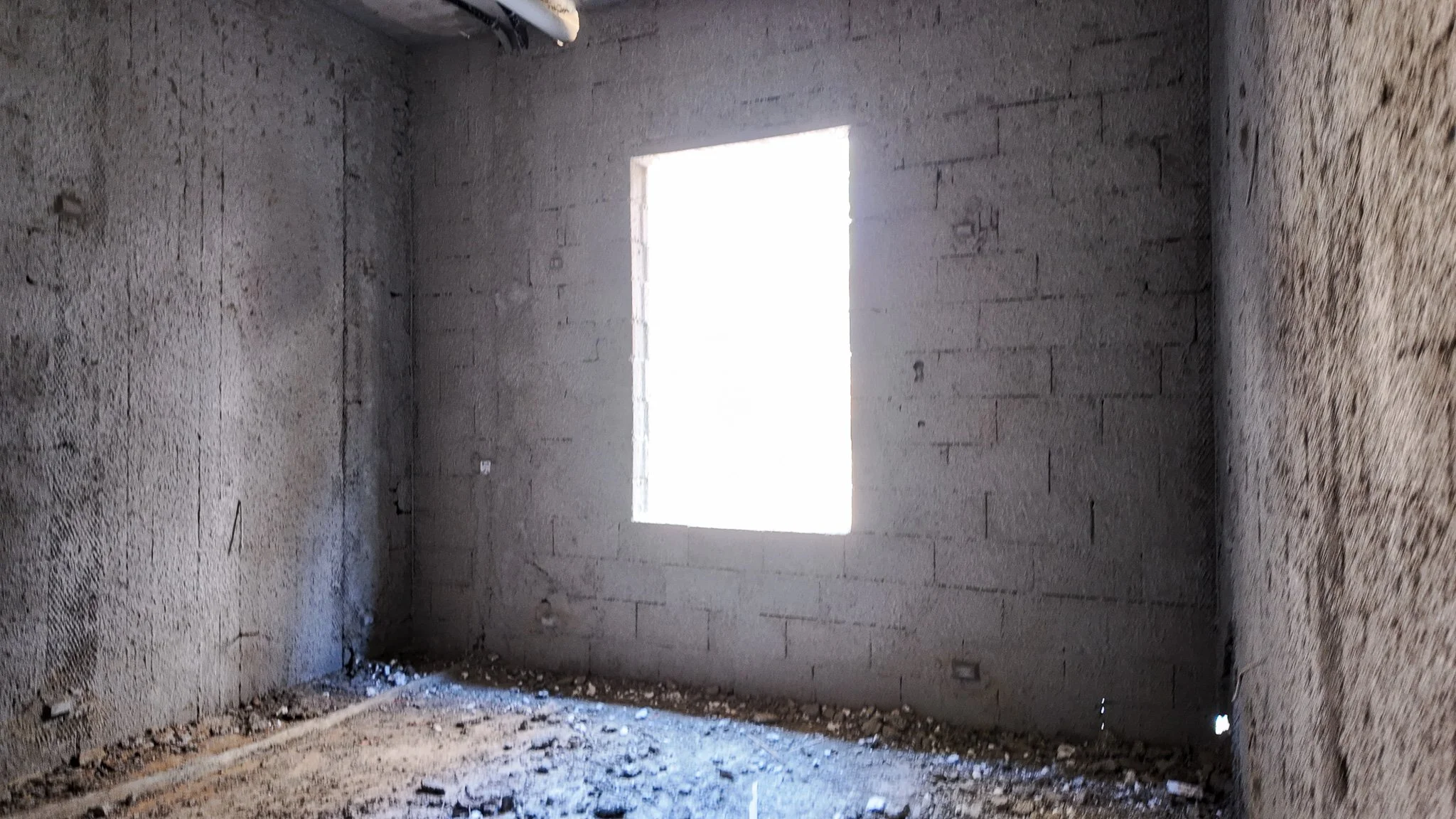

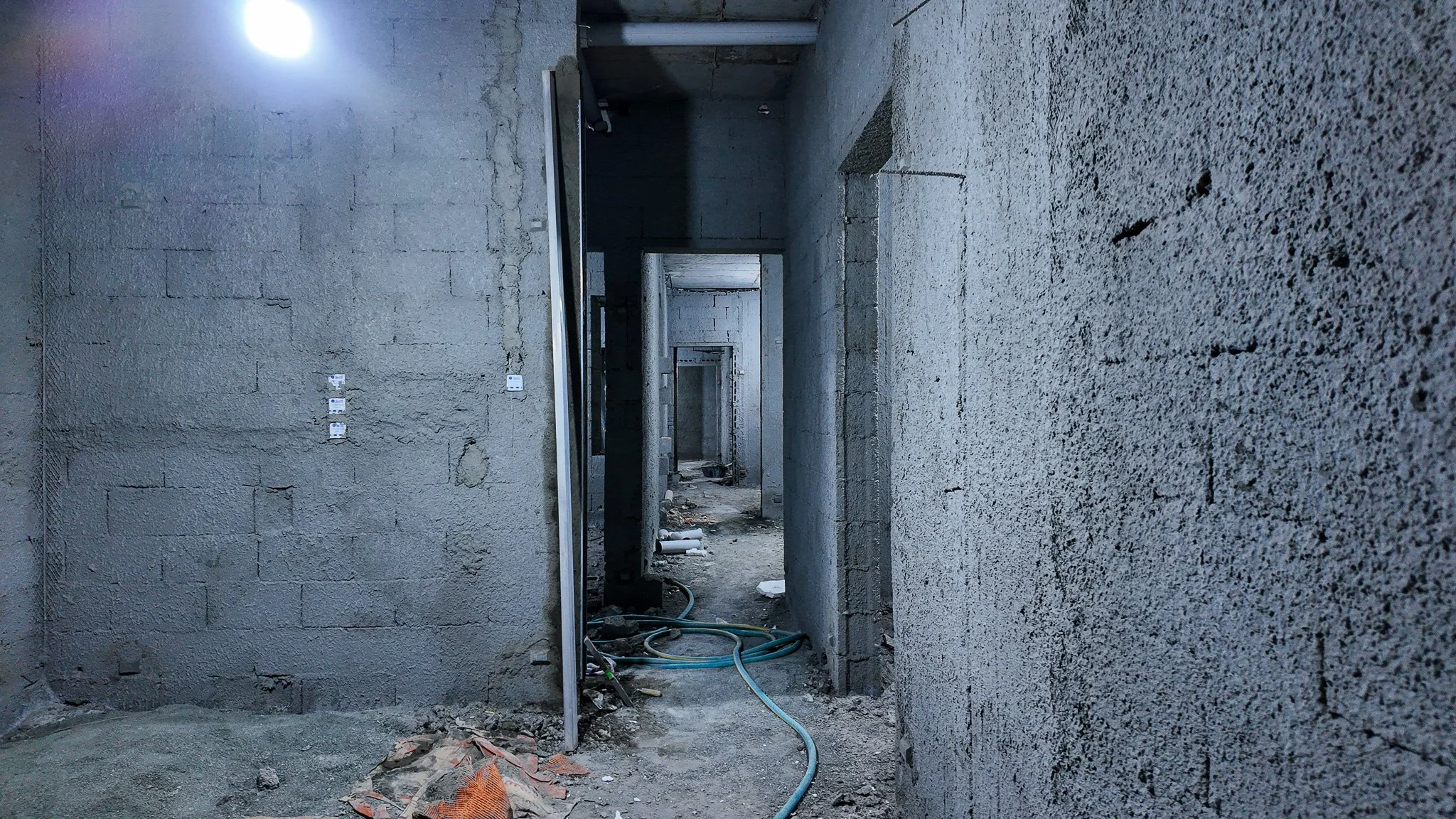

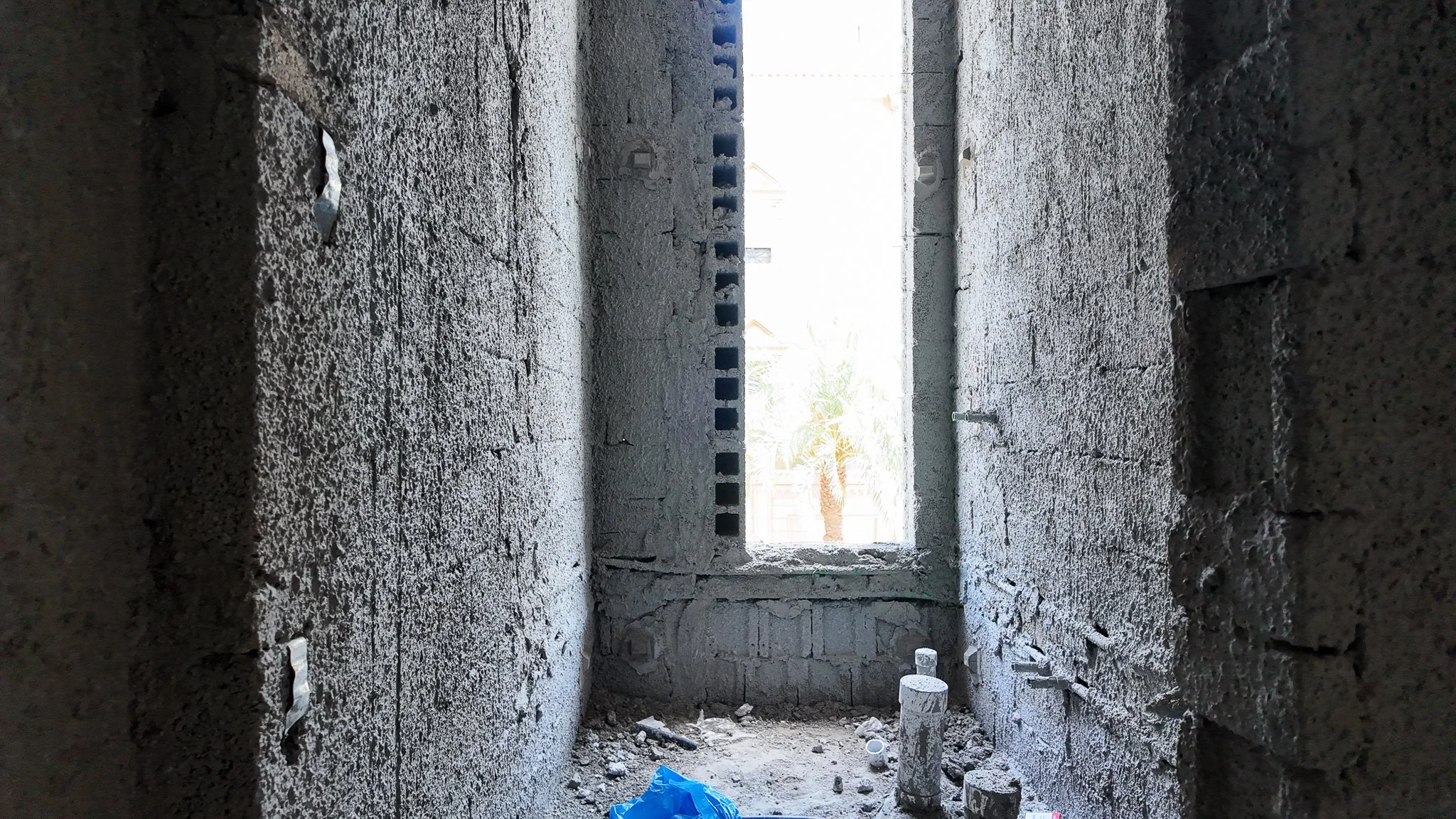

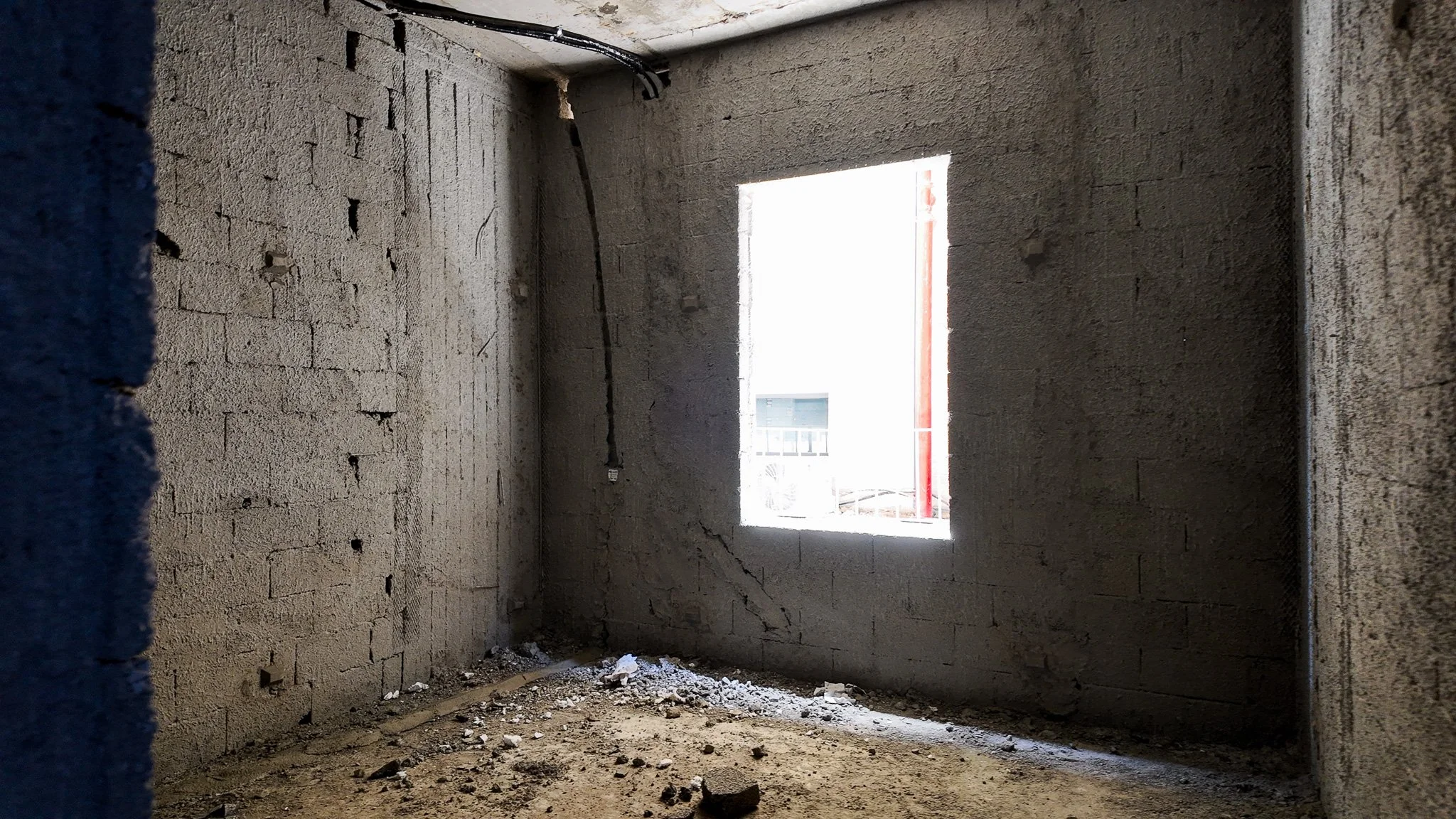

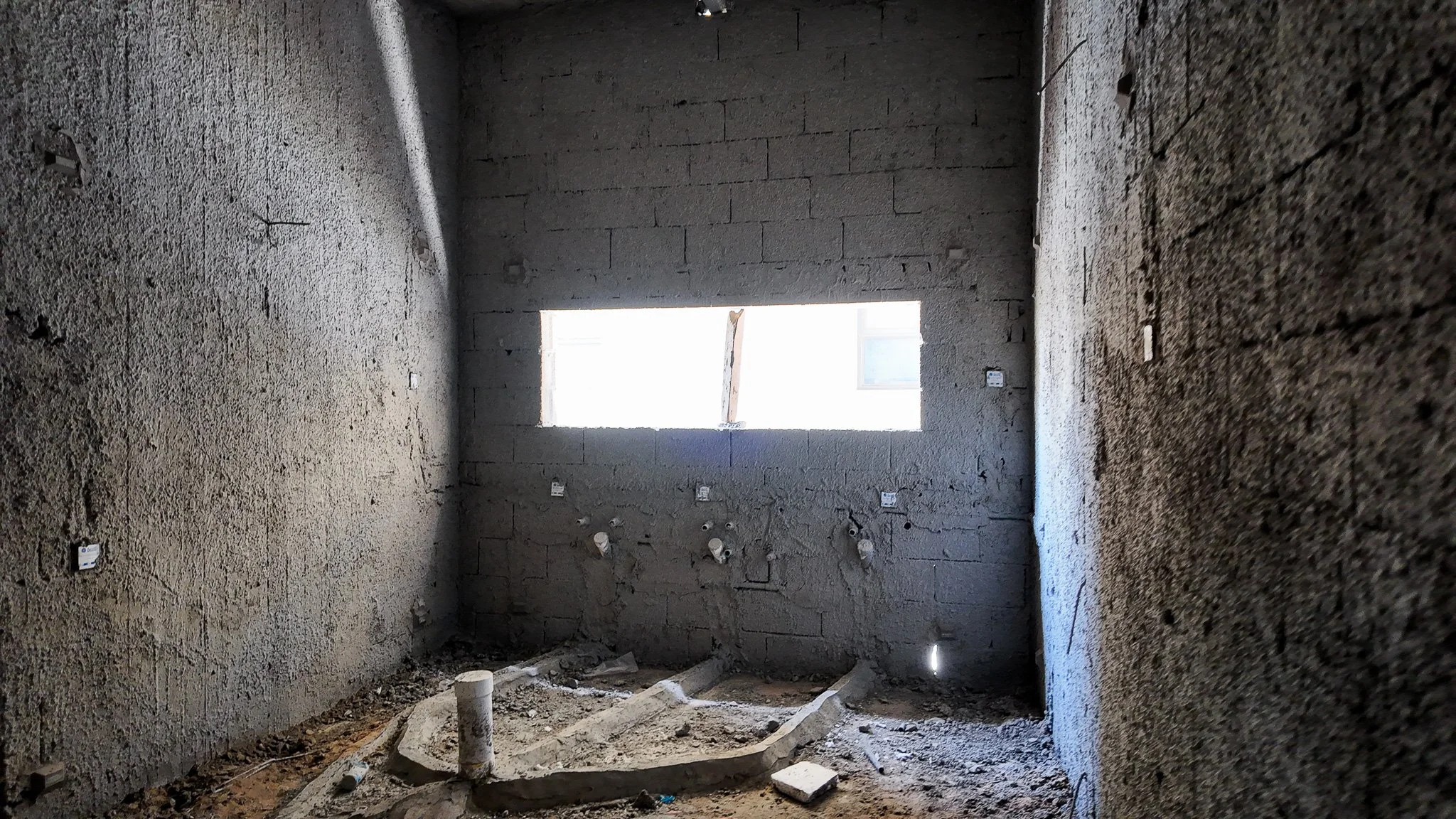

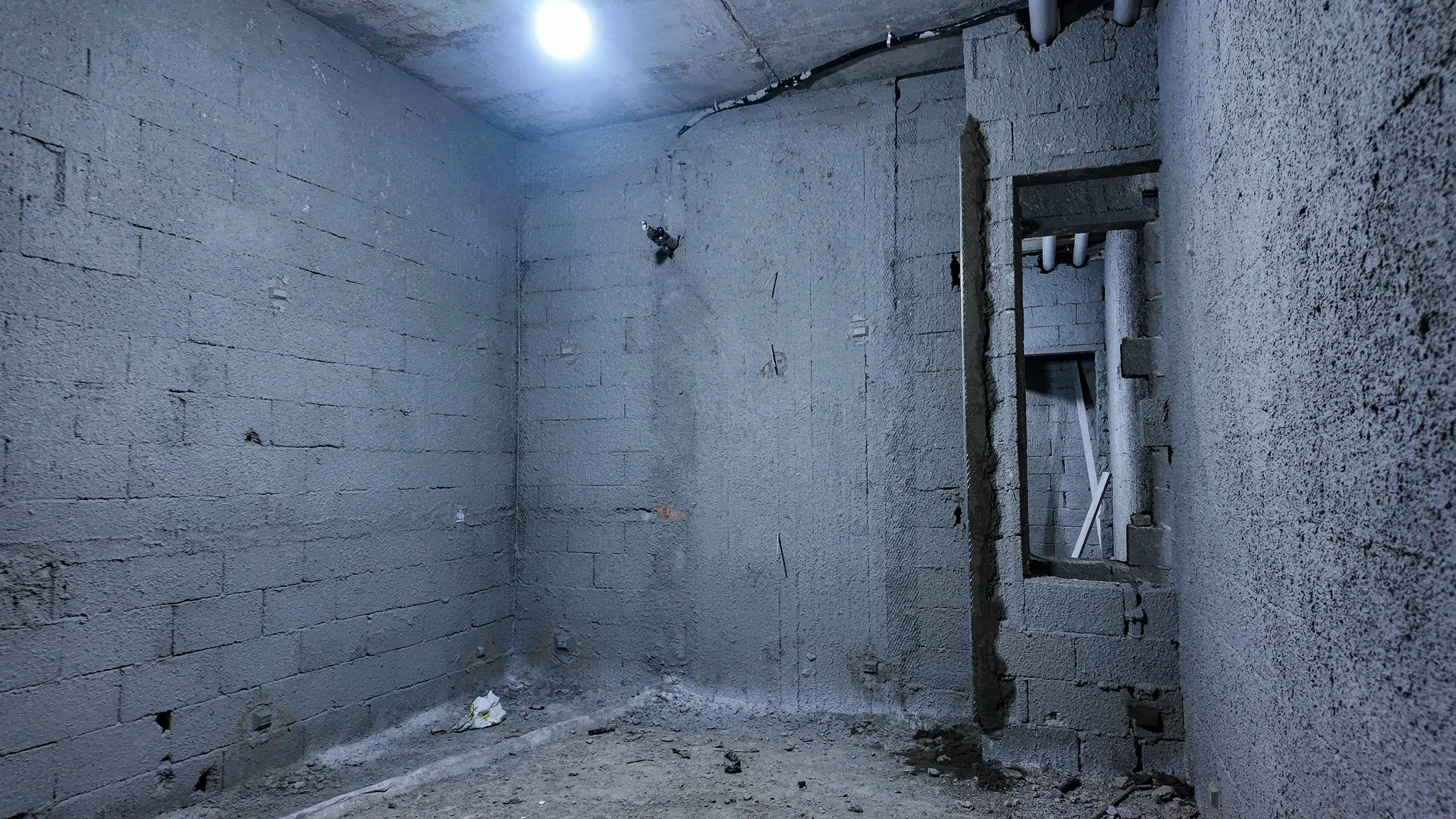

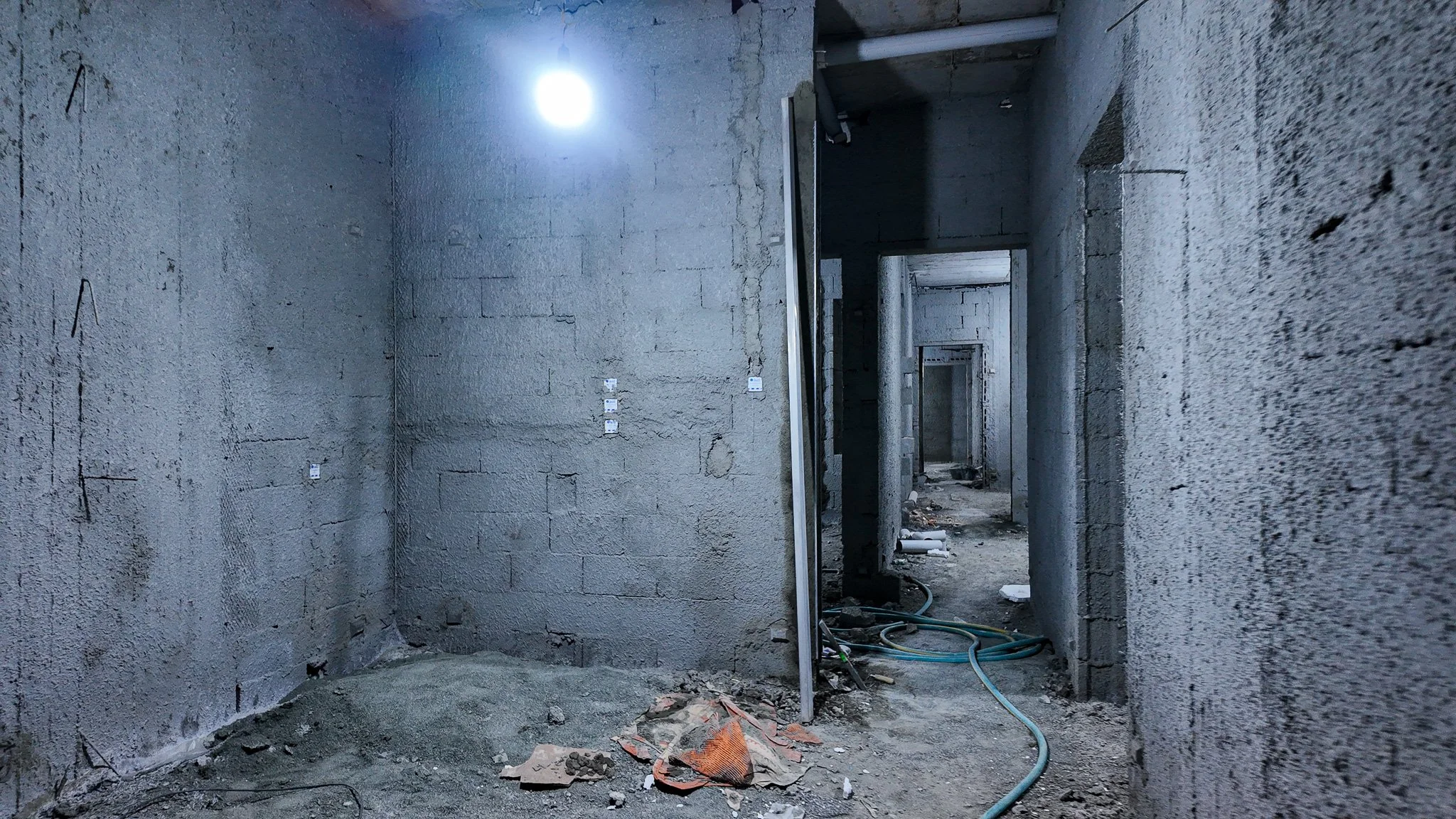

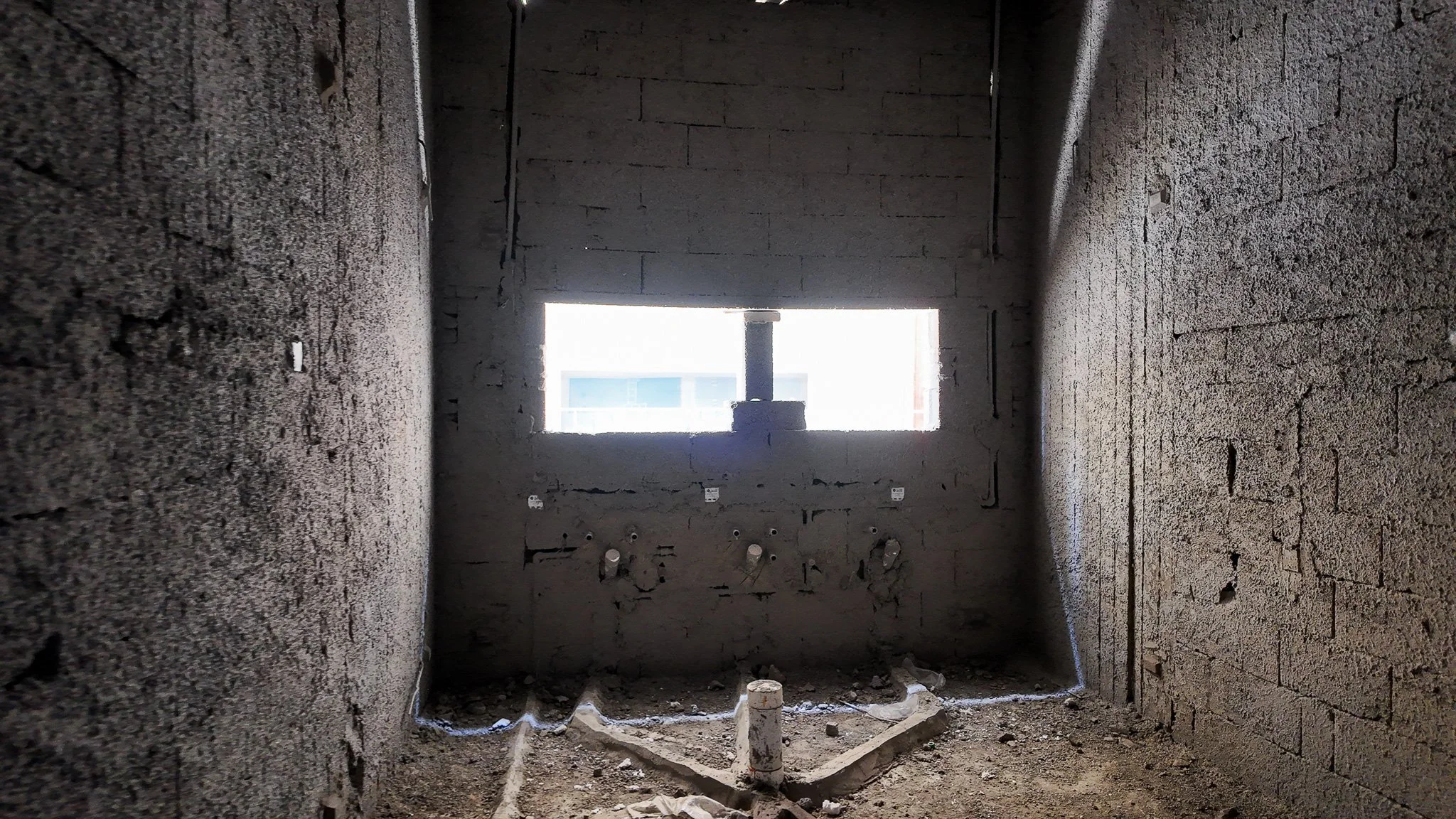

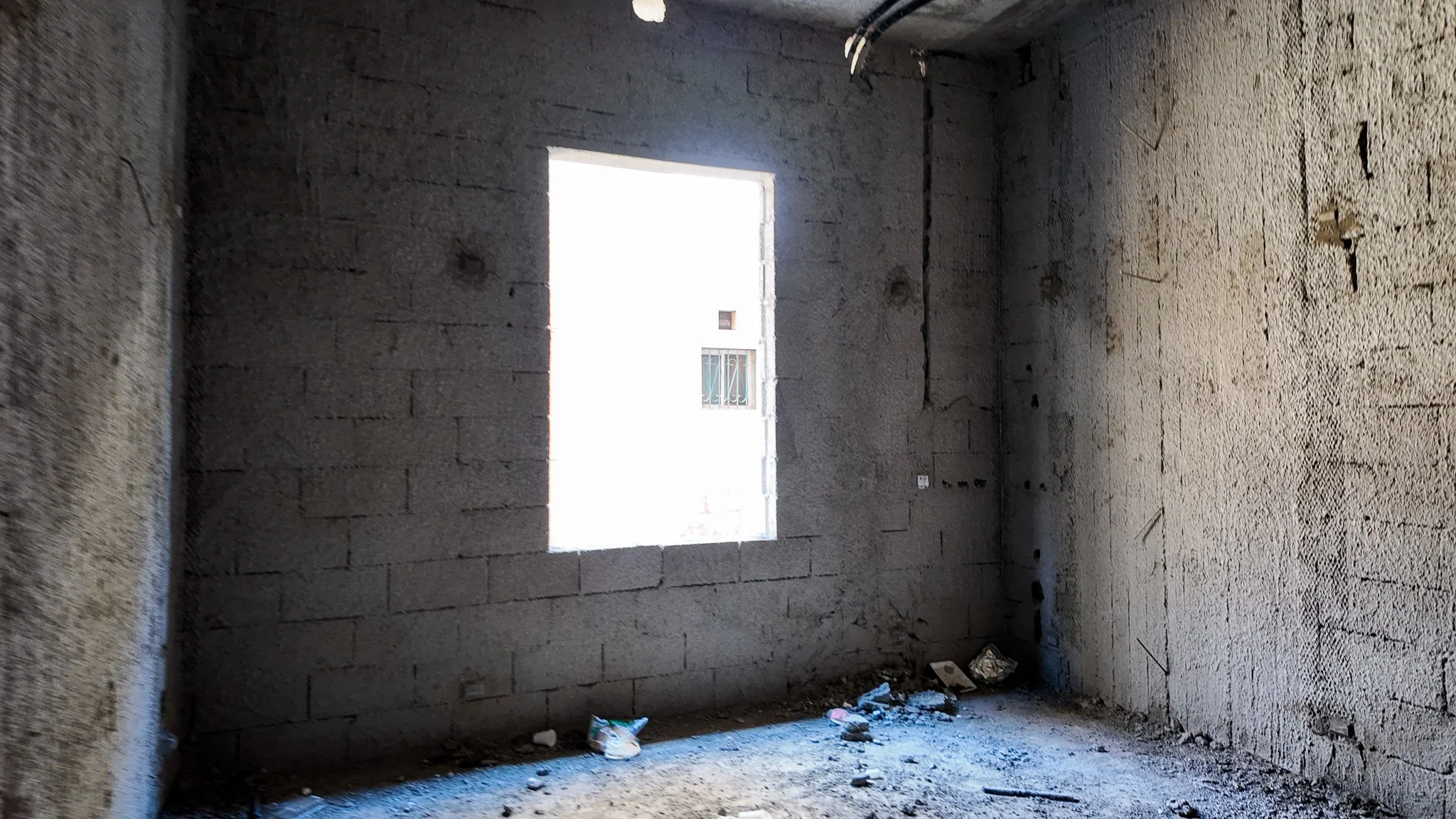

ظهور تمديدات مواسير الصرف الصحي والتغذية، وتأسيس مسارات الكابلات الكهربائية داخل الجدران قبل اللياسة.

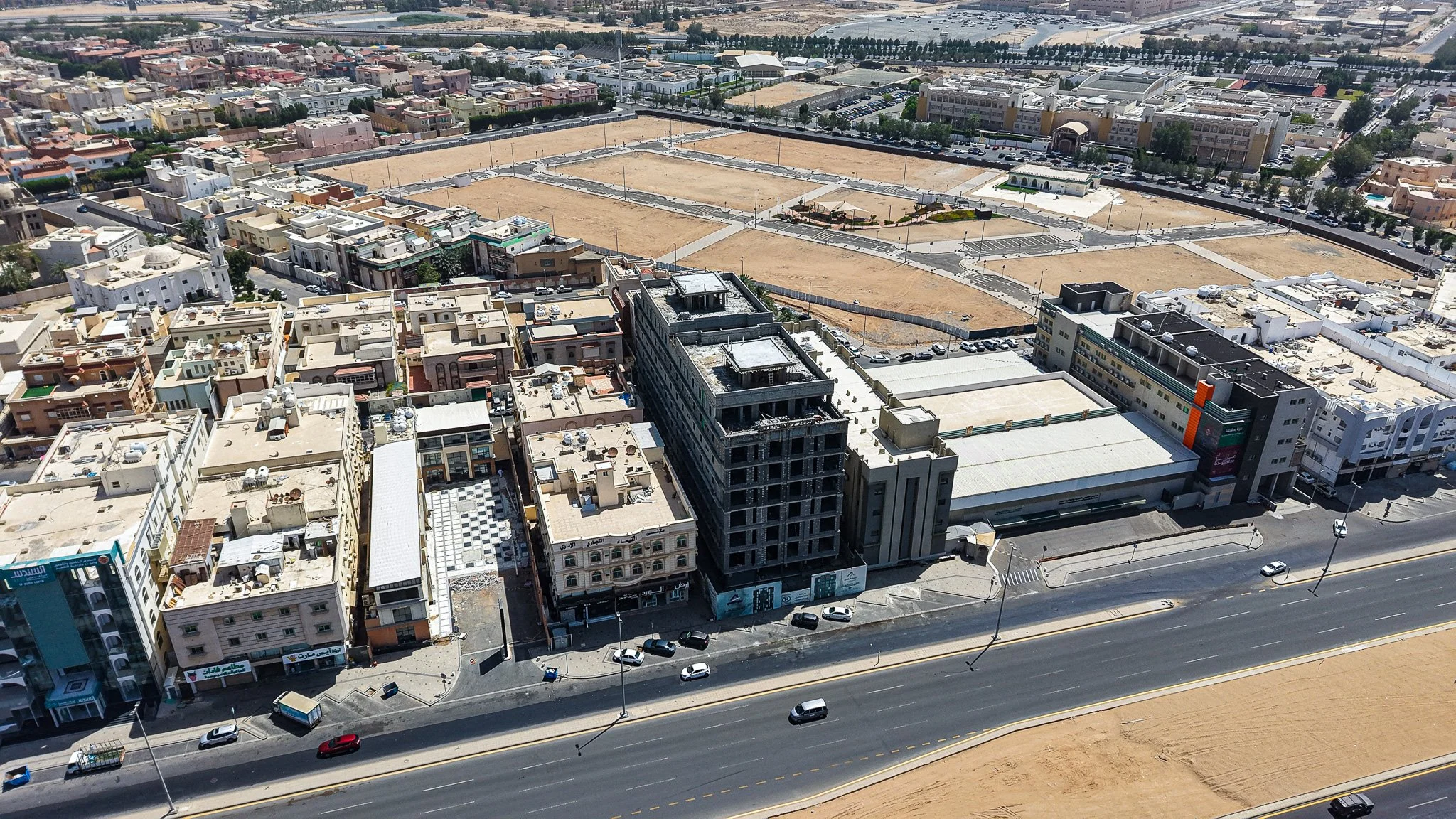

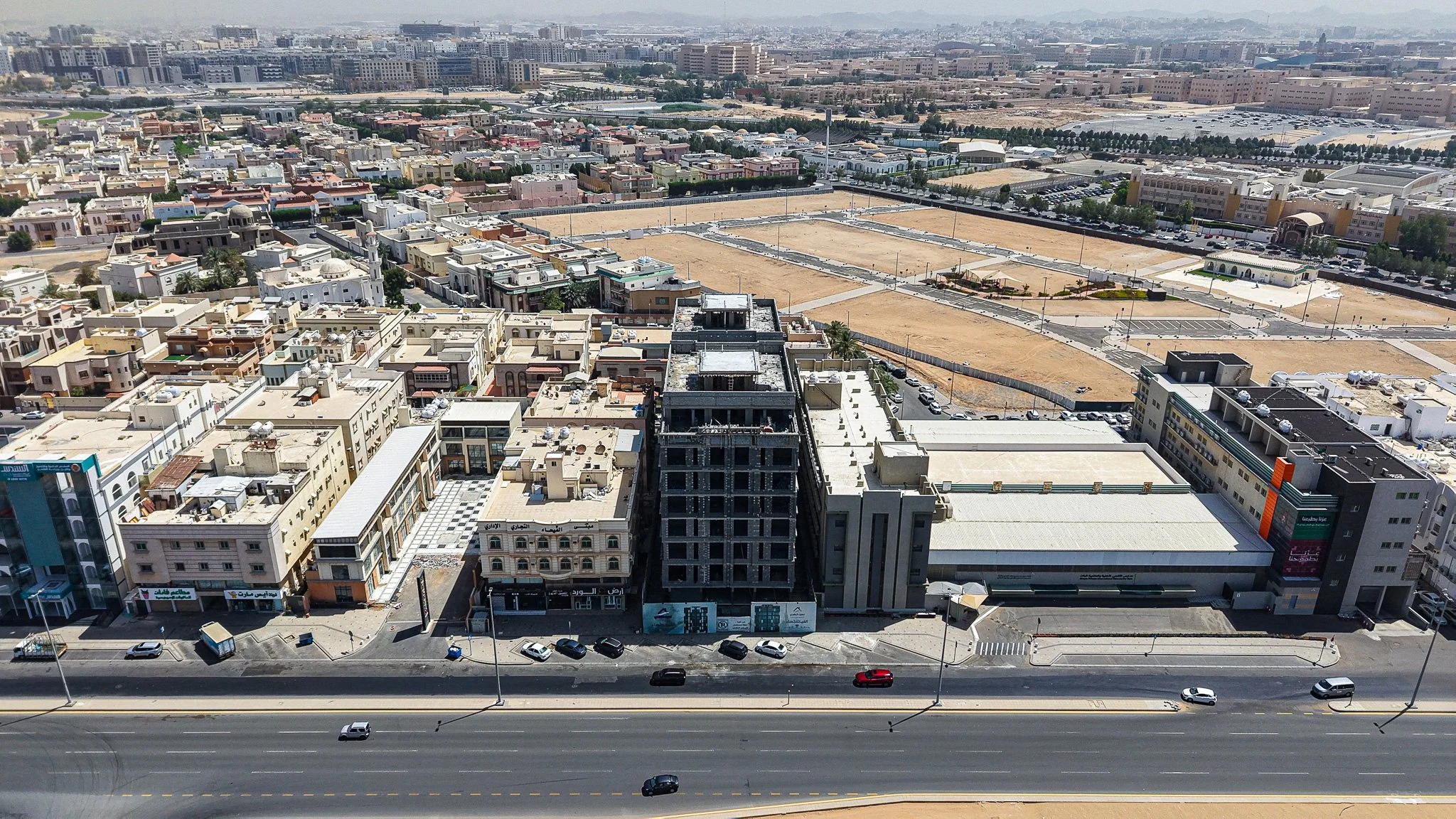

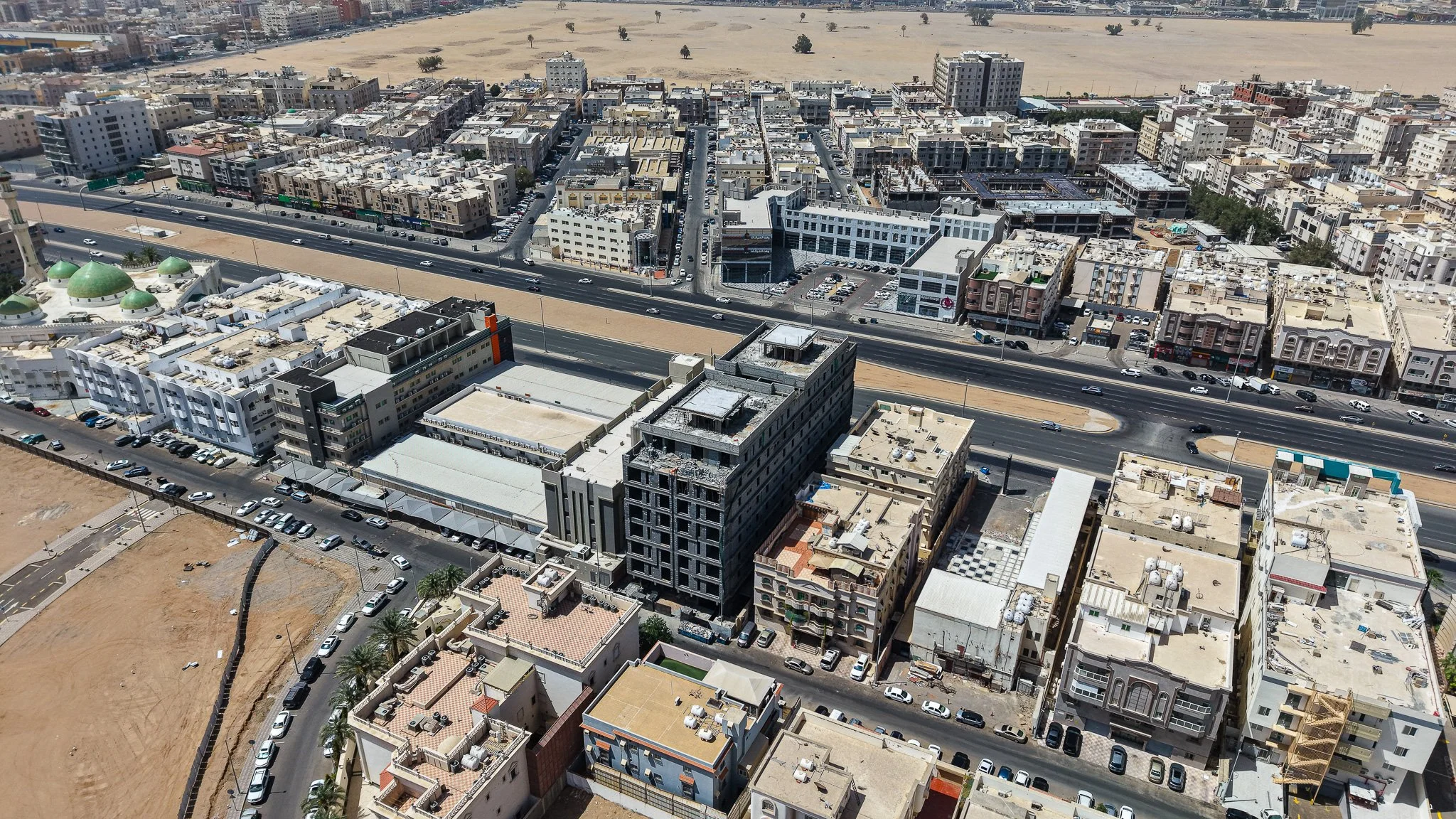

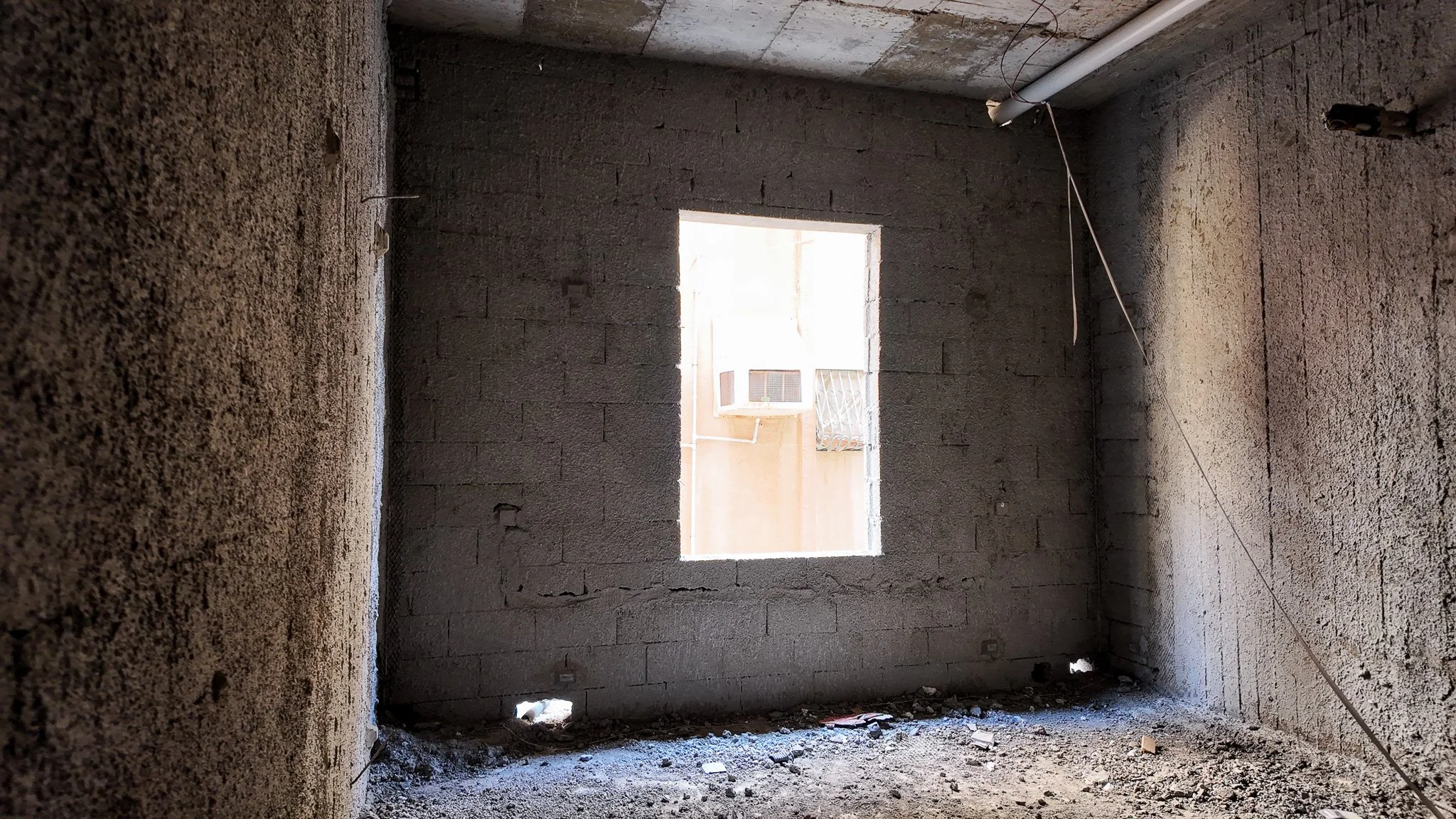

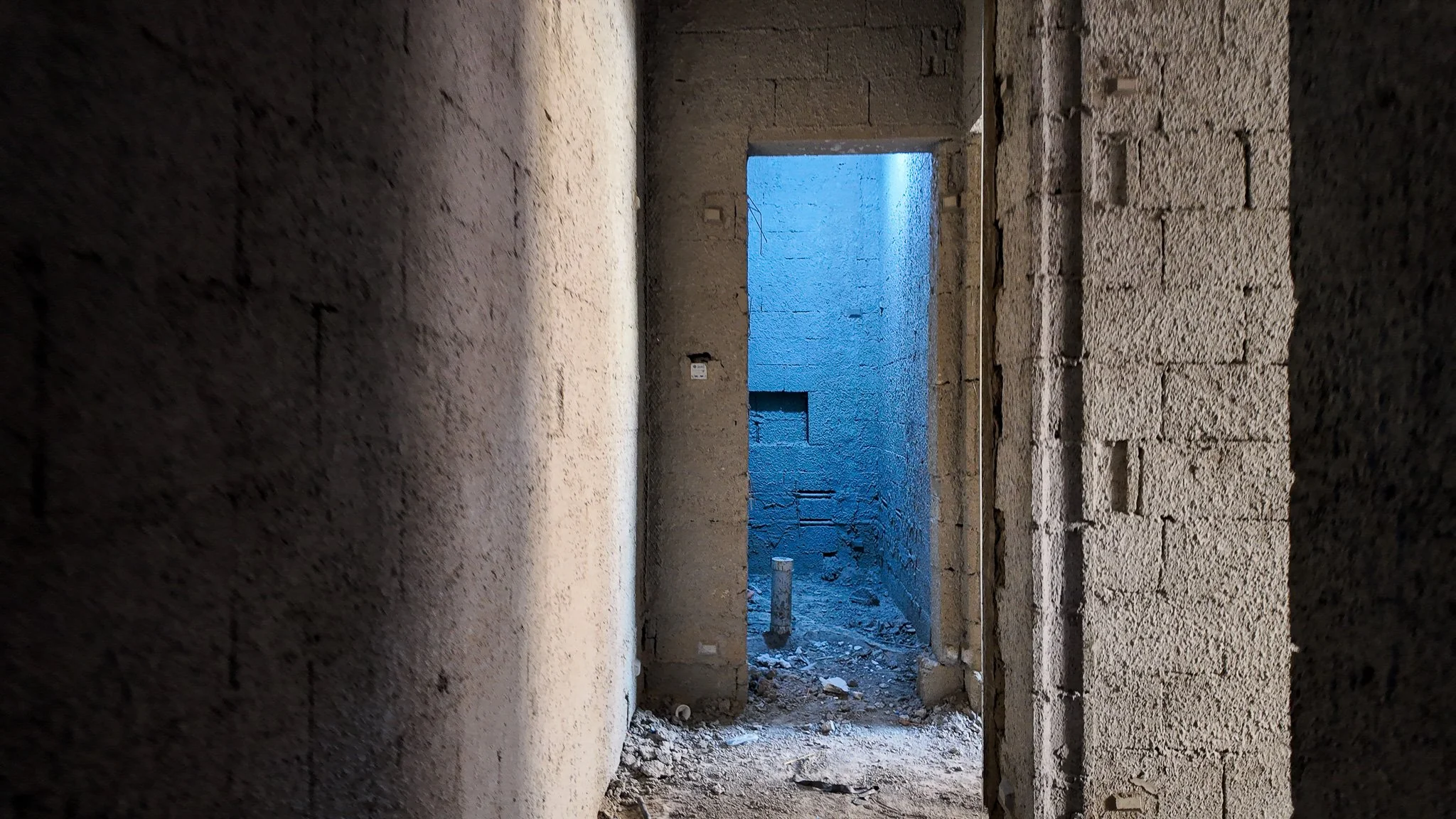

المبنى مغطى بالكامل بالبلوك الأسمنت، ولم تبدأ أعمال اللياسة الخارجية أو تركيب الواجهات بعد.

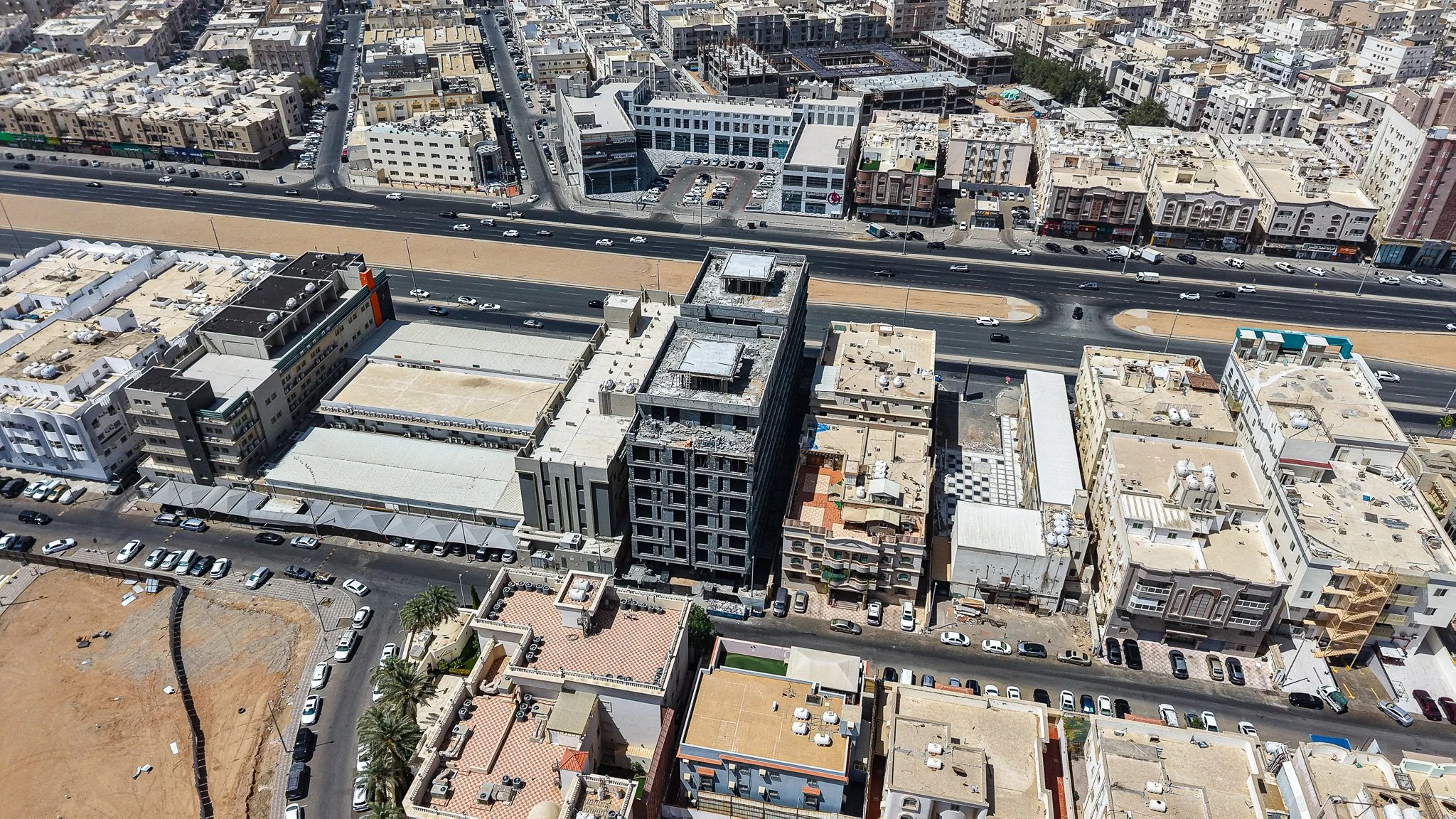

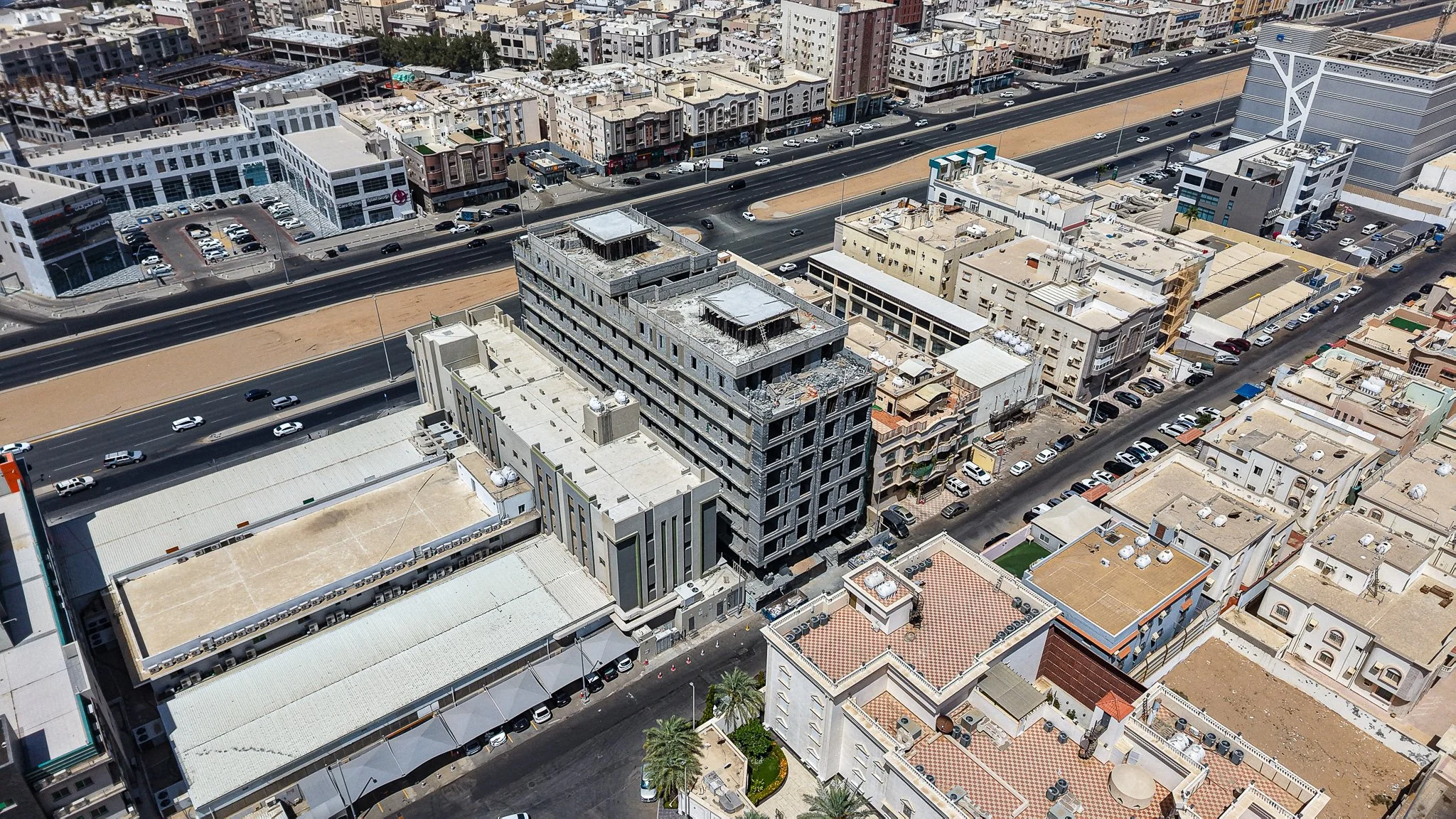

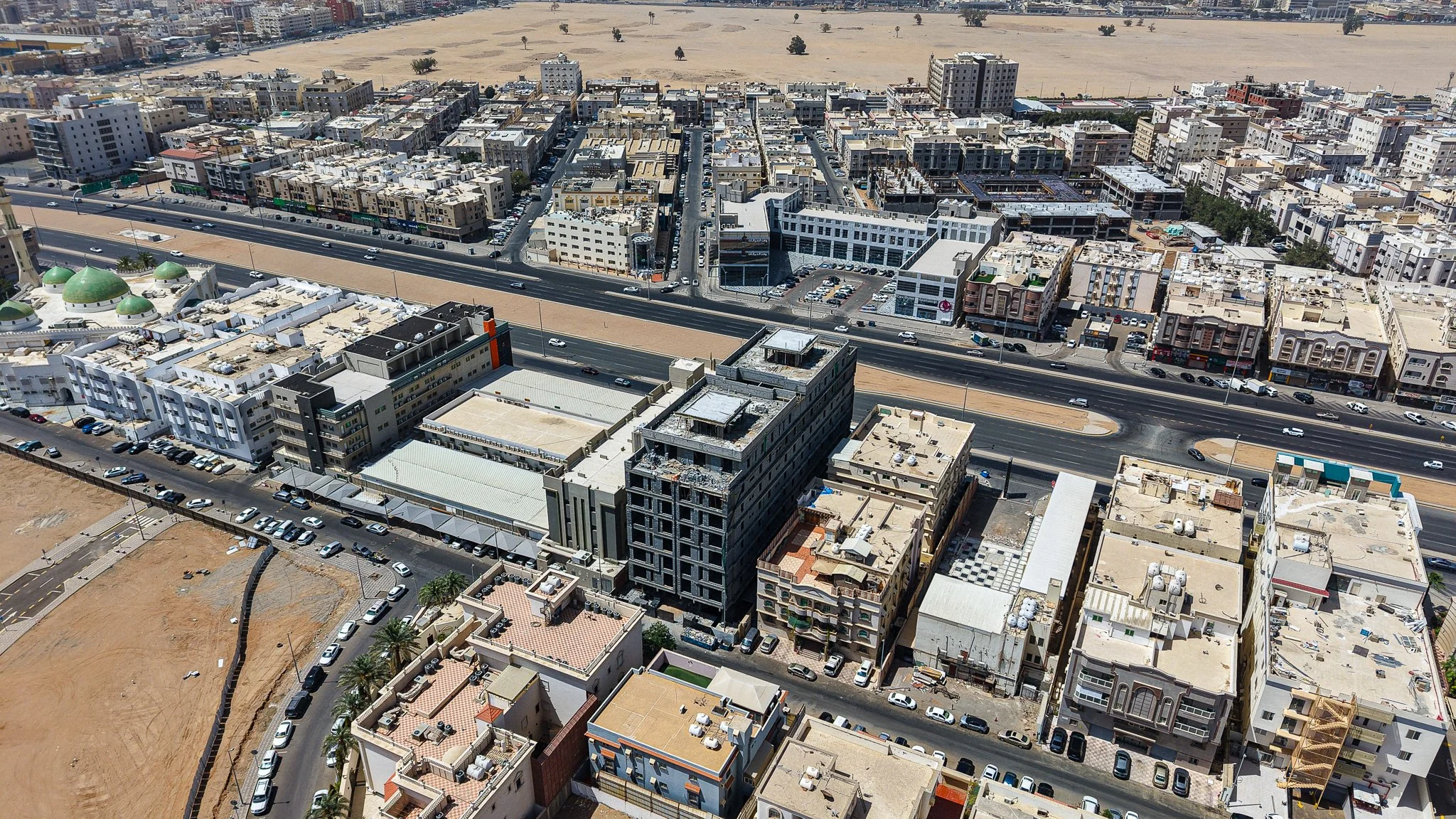

قراءة الإنجاز
يتوافق المشهد البصري مع نسب الإنجاز المذكورة؛ حيث انتقل التركيز من الأعمال الخرسانية (التي اكتملت) إلى أعمال التشطيبات الداخلية التي بلغت 50%، ويظهر ذلك في كثافة أعمال اللياسة والتأسيسات الخدمية داخل الشقق.
مقارنة بالزيارة السابقة

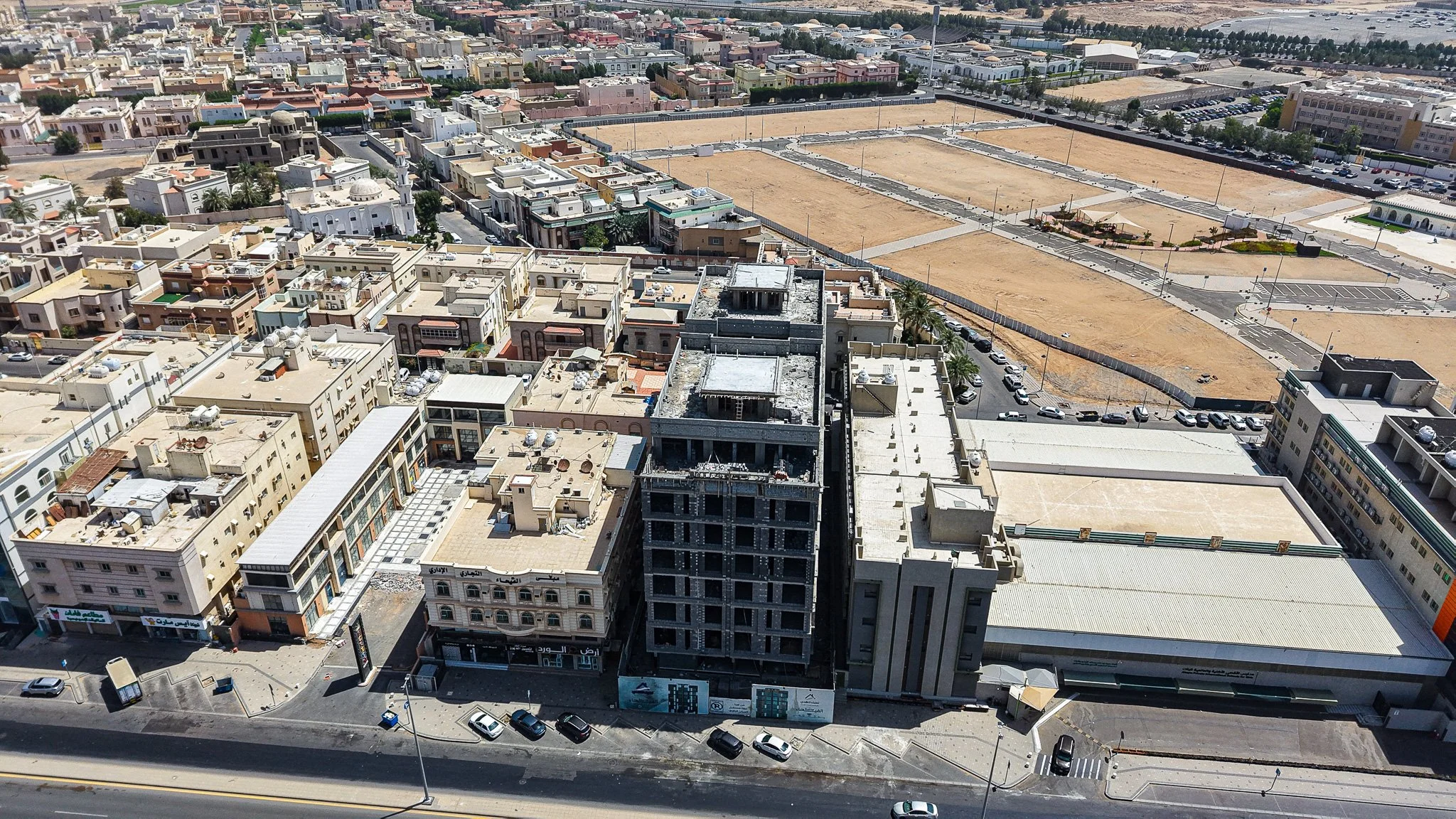

بالمقارنة مع صور الزيارة السابقة (مثل الصورة 21)، كان المبنى في مرحلة حدادة ونجارة الأسقف الأخيرة، بينما الآن يظهر الهيكل مكتملاً تماماً مع إزالة كافة السقالات الإنشائية وبدء التشطيب الداخلي.
المراحل القادمة المتوقعة
البدء في أعمال اللياسة الخارجية، تركيب النوافذ، واستكمال تمديدات الأنظمة الميكانيكية والكهربائية (MEP) في الأدوار العليا.
