١٥ فبراير ٢٠٢٦
مشروع صفوة السلامة
78%الإنجاز الكلي▲ +18% · مقارنةً بالزيارة السابقة
الفيديو الرئيسي
التقرير الهندسي

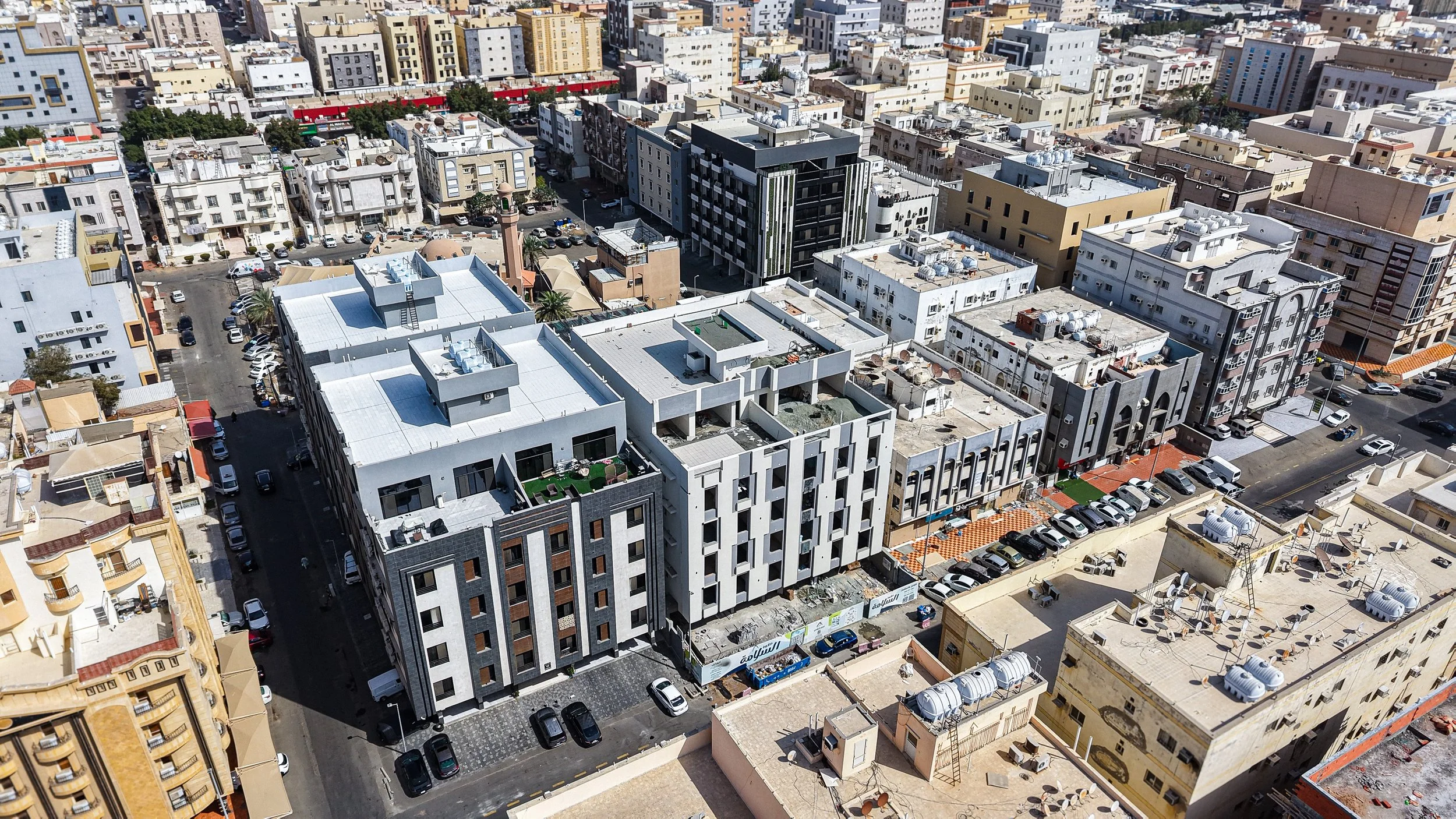

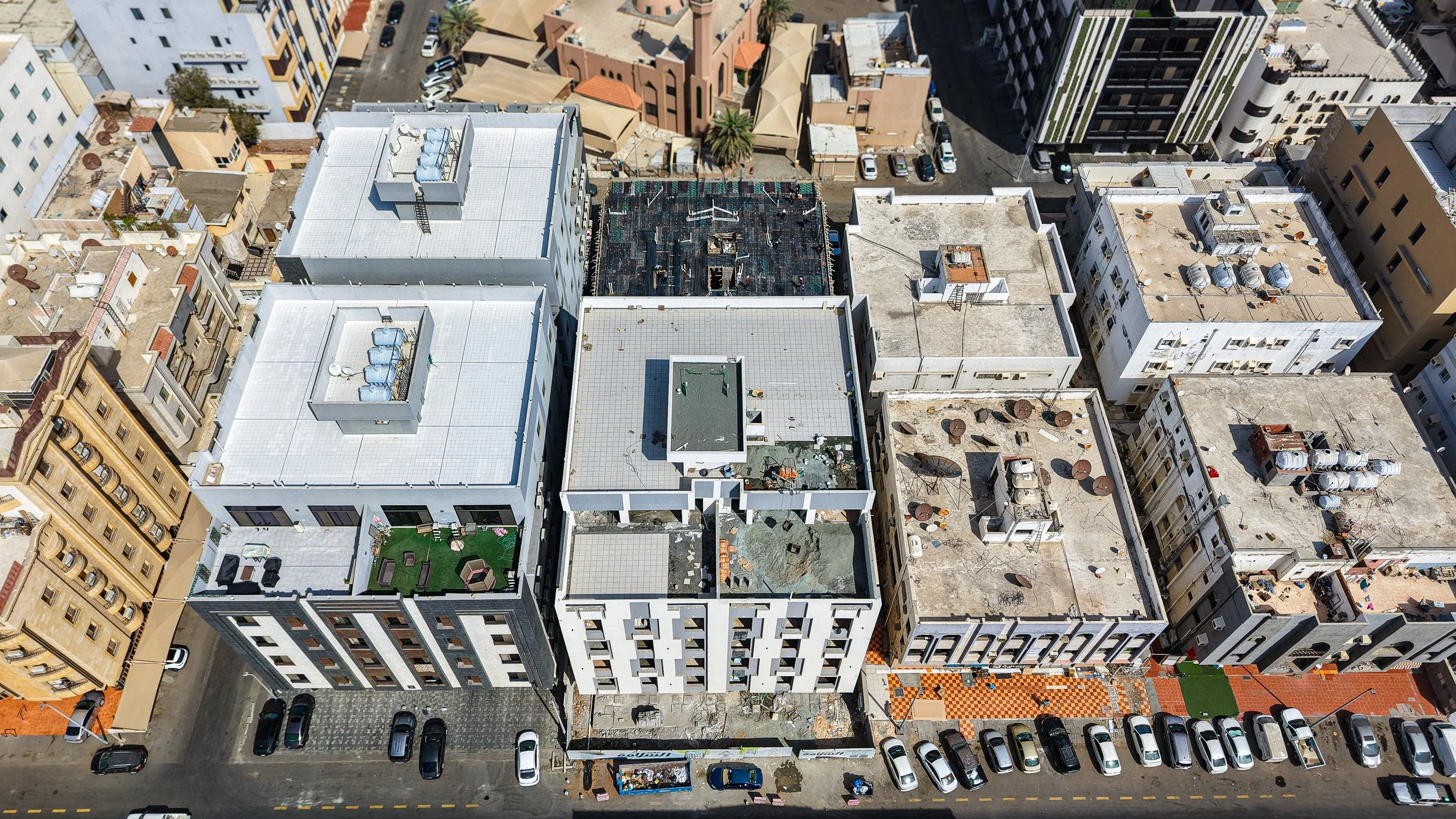

أظهرت الصور الجوية والمنظورية تقدماً ملحوظاً في أعمال التشطيبات الخارجية والنهائية للمبنى. تم الانتهاء من أعمال اللياسة الخارجية وتركيب الواجهات الحديثة (الكلادينج أو الدهانات النهائية) بنسبة كبيرة، بالإضافة إلى الانتهاء من تبليط السطح وتركيب السترات الجانبية، مما يشير إلى انتقال المشروع من مرحلة الهيكل الإنشائي إلى مراحل التشطيب المتقدمة.
التغيّرات المرصودة

الواجهات الخارجية100%
اكتمال أعمال الدهانات والتشطيبات النهائية للواجهات وتفكيك السقالات

السطح95%

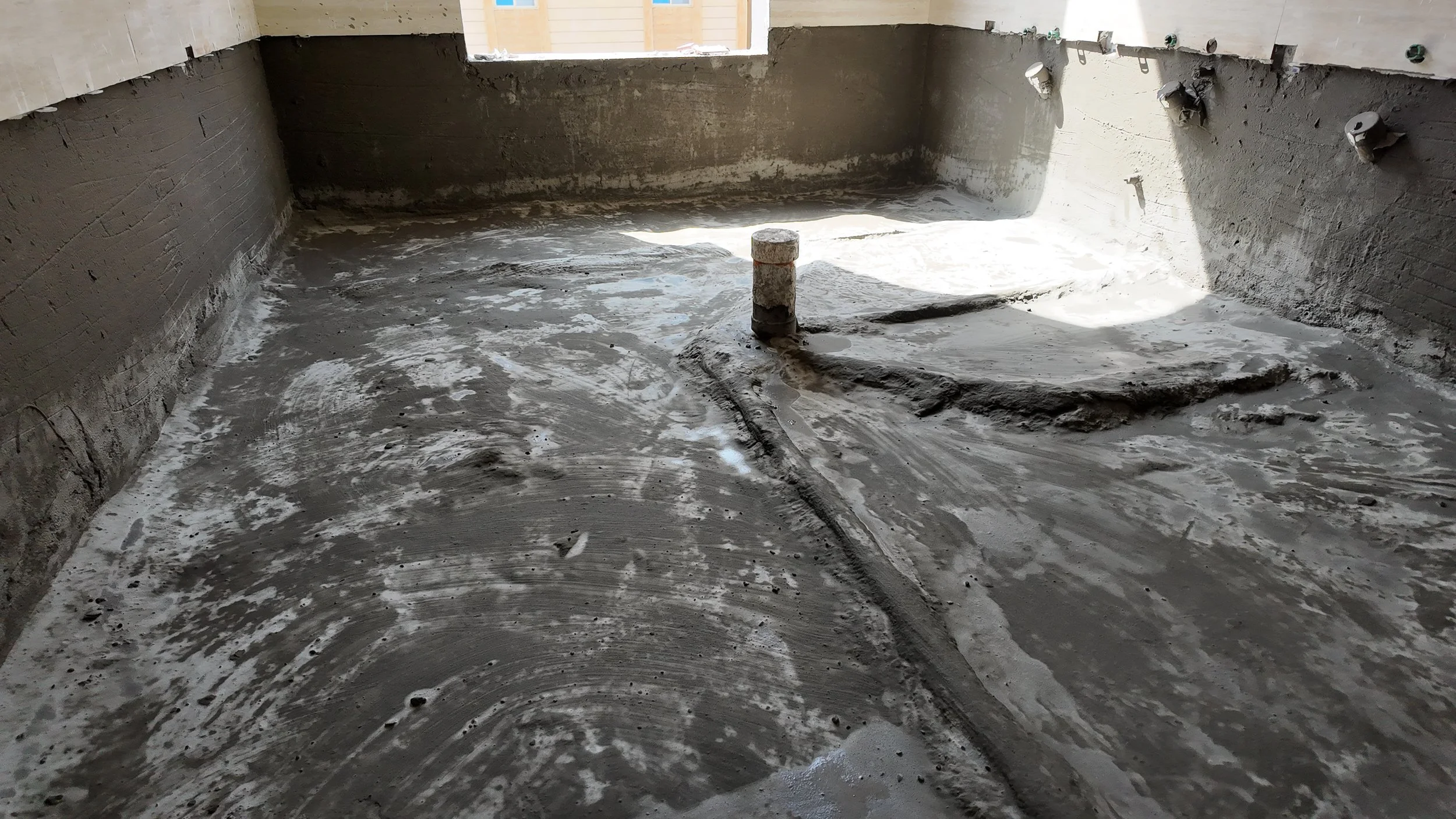

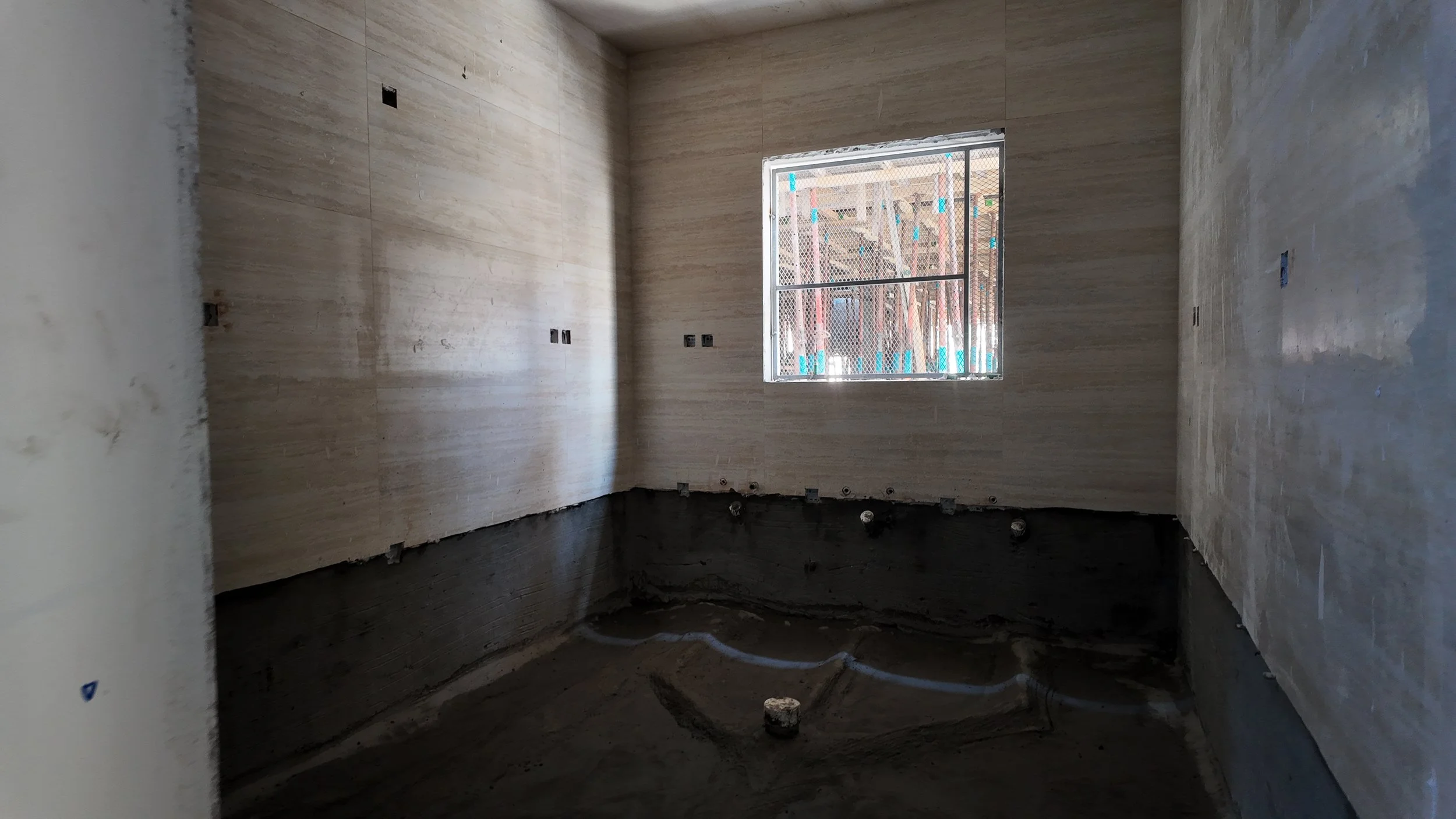

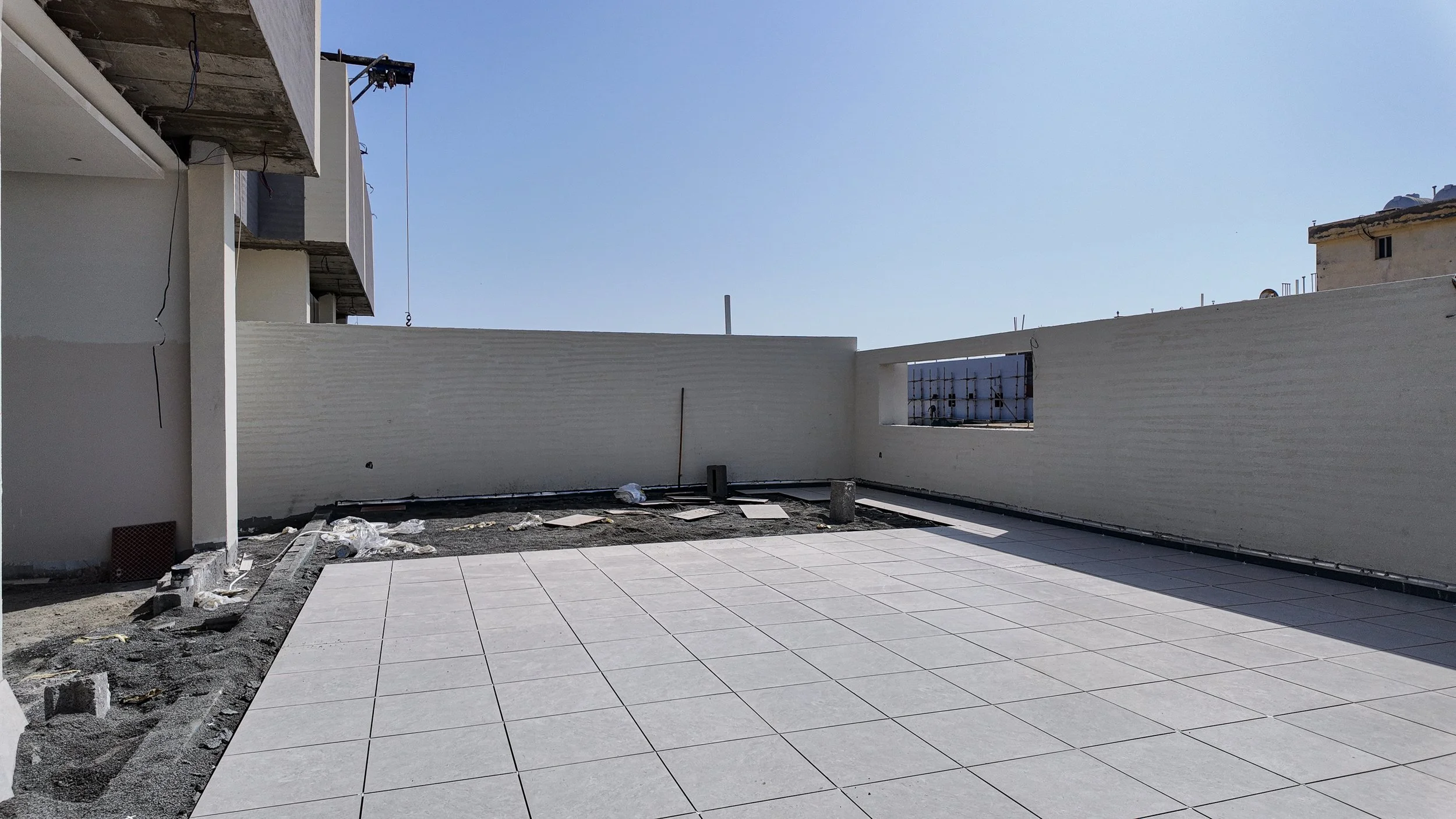

الانتهاء من أعمال العزل والتبليط وتركيب خزانات المياه
المحيط الخارجي90%

تنظيف الموقع وإزالة الأنقاض الإنشائية الكبيرة التي كانت موجودة سابقاً
قراءة الإنجاز
بالرغم من أن البيانات النصية تشير إلى 0%، إلا أن الصور تؤكد بصرياً أن المشروع في مراحل التشطيبات النهائية. التغيير من الطوب الأحمر الظاهر في الزيارة السابقة إلى الواجهات المكتملة حالياً يعكس قفزة كبيرة في الإنجاز الفعلي.
مقارنة بالزيارة السابقة

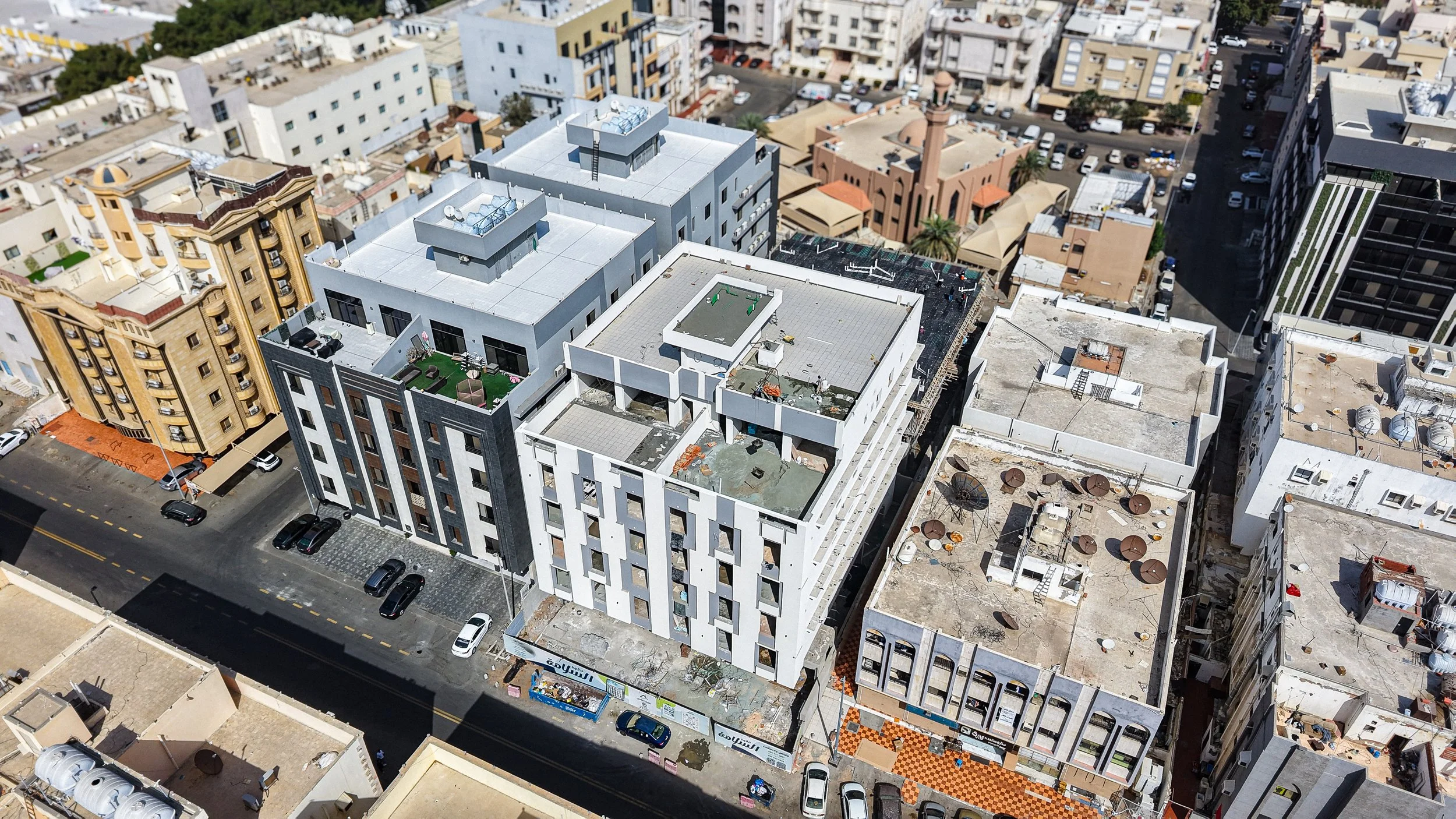

في الزيارة السابقة (2025-11-06)، كان المبنى عبارة عن هيكل عظم مع أعمال مباني (طوب أحمر) غير مكتملة اللياسة. في الزيارة الحالية، المبنى مكتمل الواجهات تماماً بالألوان الأبيض والرمادي، مع ظهور الجلسات العلوية والتشجير الصناعي على الشرفات.
المراحل القادمة المتوقعة
استكمال التشطيبات الداخلية، تركيب المصاعد، ربط الخدمات النهائية (كهرباء ومياه)، وتسليم الوحدات.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
2/5 مكتملمتوسط ▲ +18%
التشطيب▲ +39%
0%
50% → 89%+39%مقارنةً بالزيارة السابقة
الخرسانات
0%
100%مقارنةً بالزيارة السابقة
كهرباء▲ +30%
0%
20% → 50%+30%مقارنةً بالزيارة السابقة
ميكانيك▲ +20%
0%
30% → 50%+20%مقارنةً بالزيارة السابقة
الأساسات
0%
100%مقارنةً بالزيارة السابقة
