٦ نوفمبر ٢٠٢٥
مشروع تاج الروضة
42%الإنجاز الكليالزيارة الأولى — لا توجد مقارنة سابقة.
الفيديو الرئيسي
التقرير الهندسي
تم إجراء الزيارة الميدانية لموقع مشروع تاج الروضة بتاريخ 06 نوفمبر 2025، حيث أظهرت الصور الجوية تقدماً ملموساً في الأعمال الإنشائية للهيكل الخرساني. المبنى حالياً في مرحلة متقدمة من أعمال النجارة والحدادة لسقف الدور الأخير (الملحق)، مع اكتمال صب الأعمدة والأسقف للأدوار السفلية المتكررة.
التغيّرات المرصودة

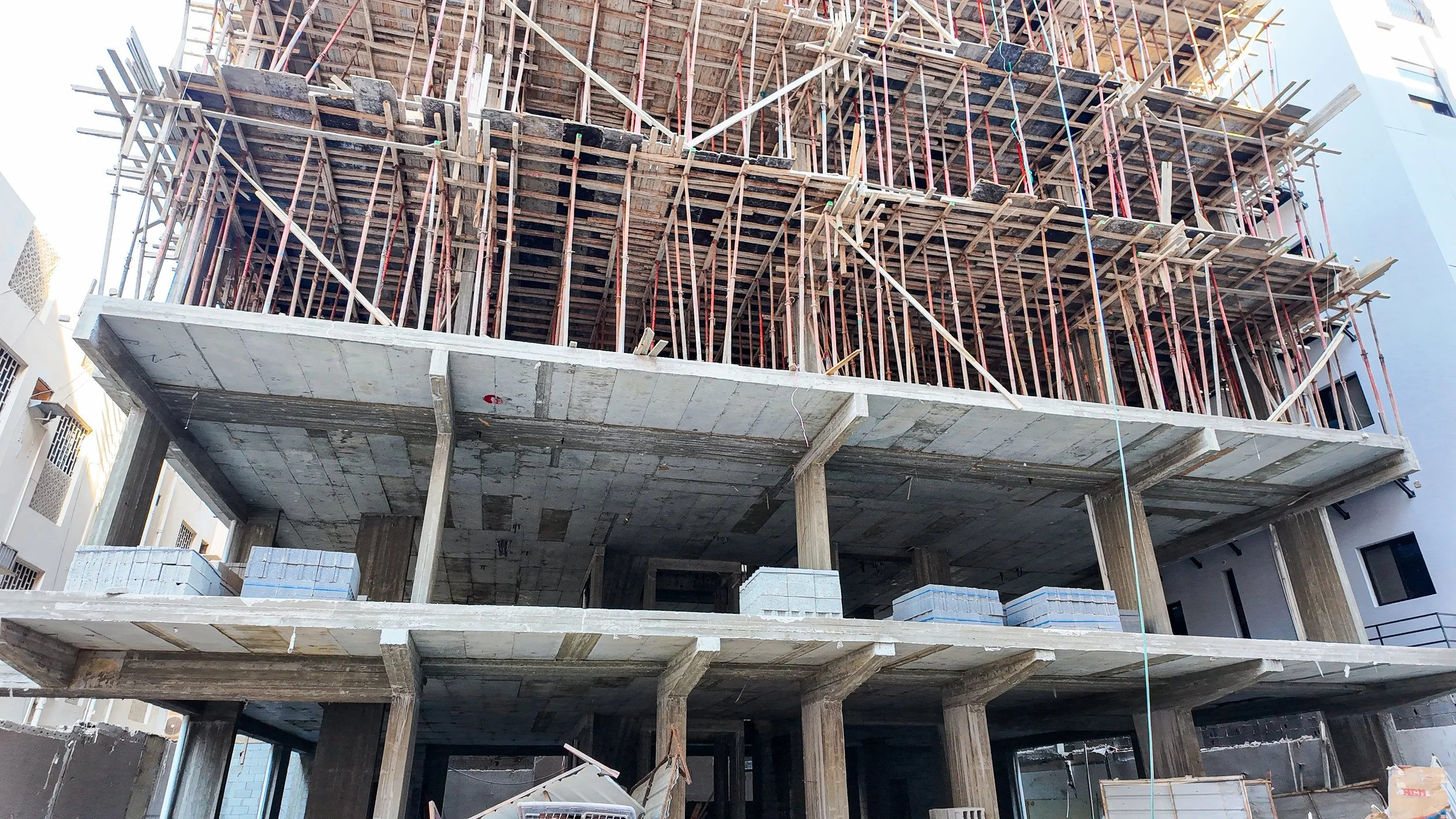

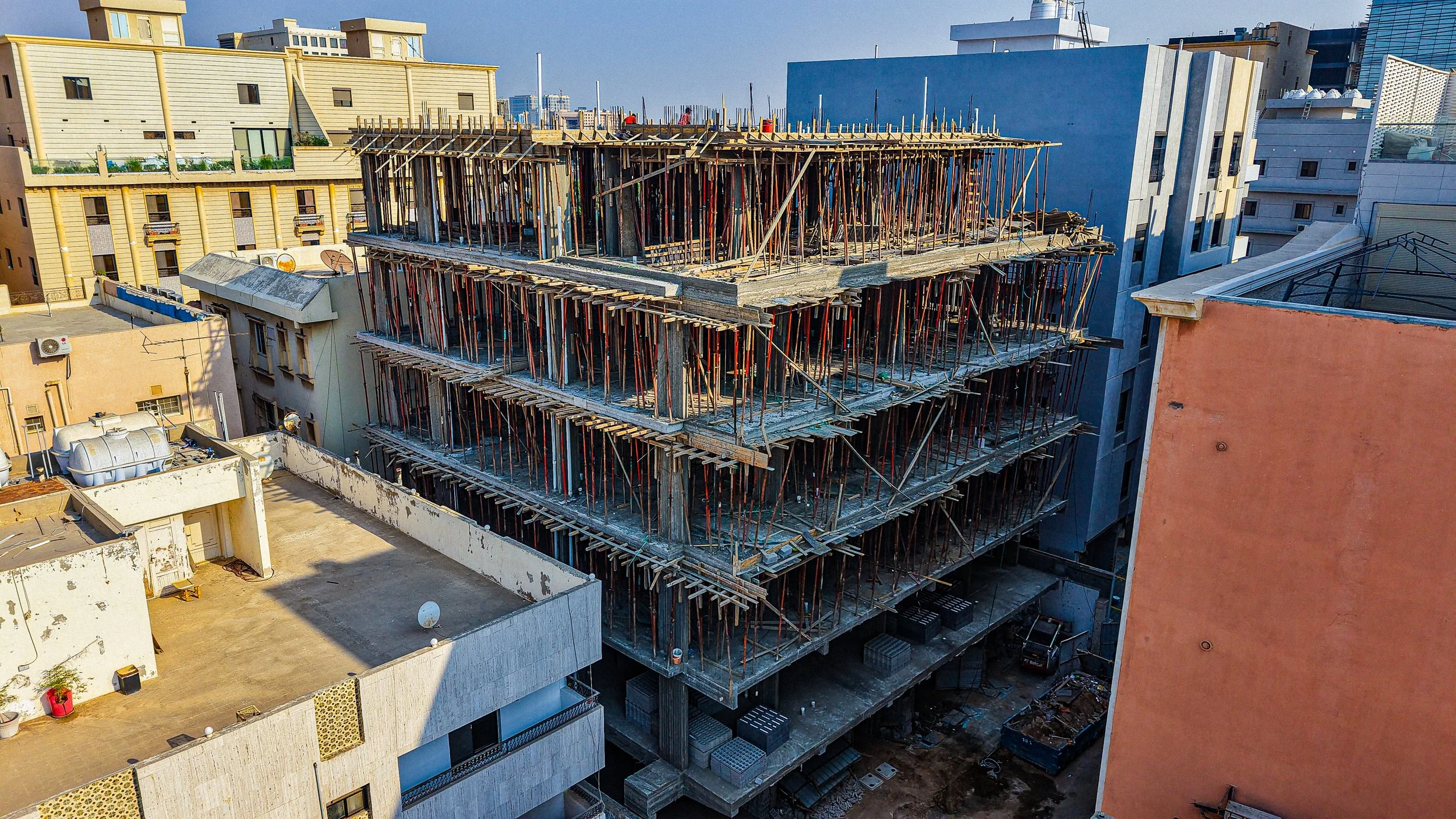

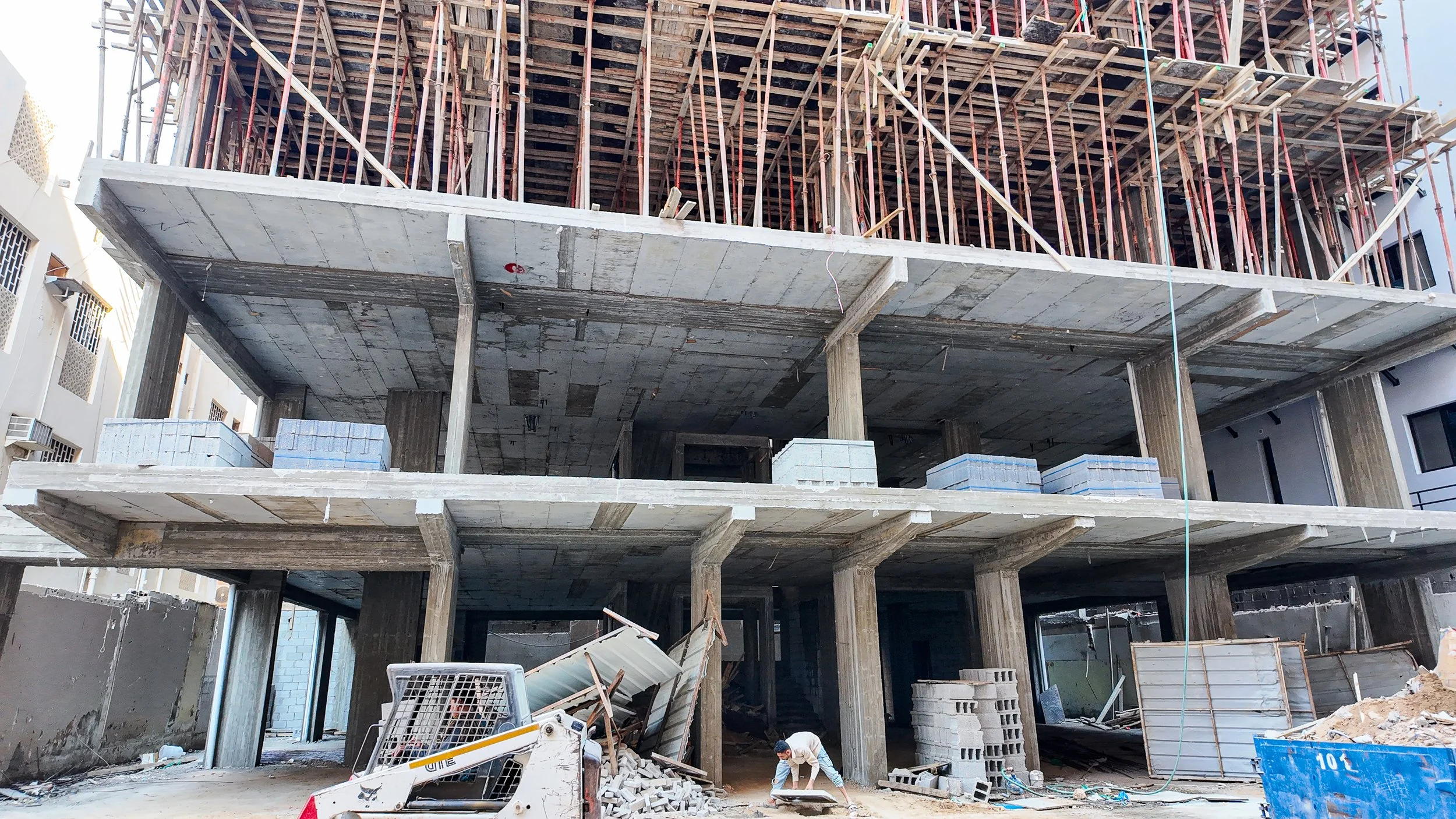

الهيكل الإنشائي - سقف الدور الأخير95%

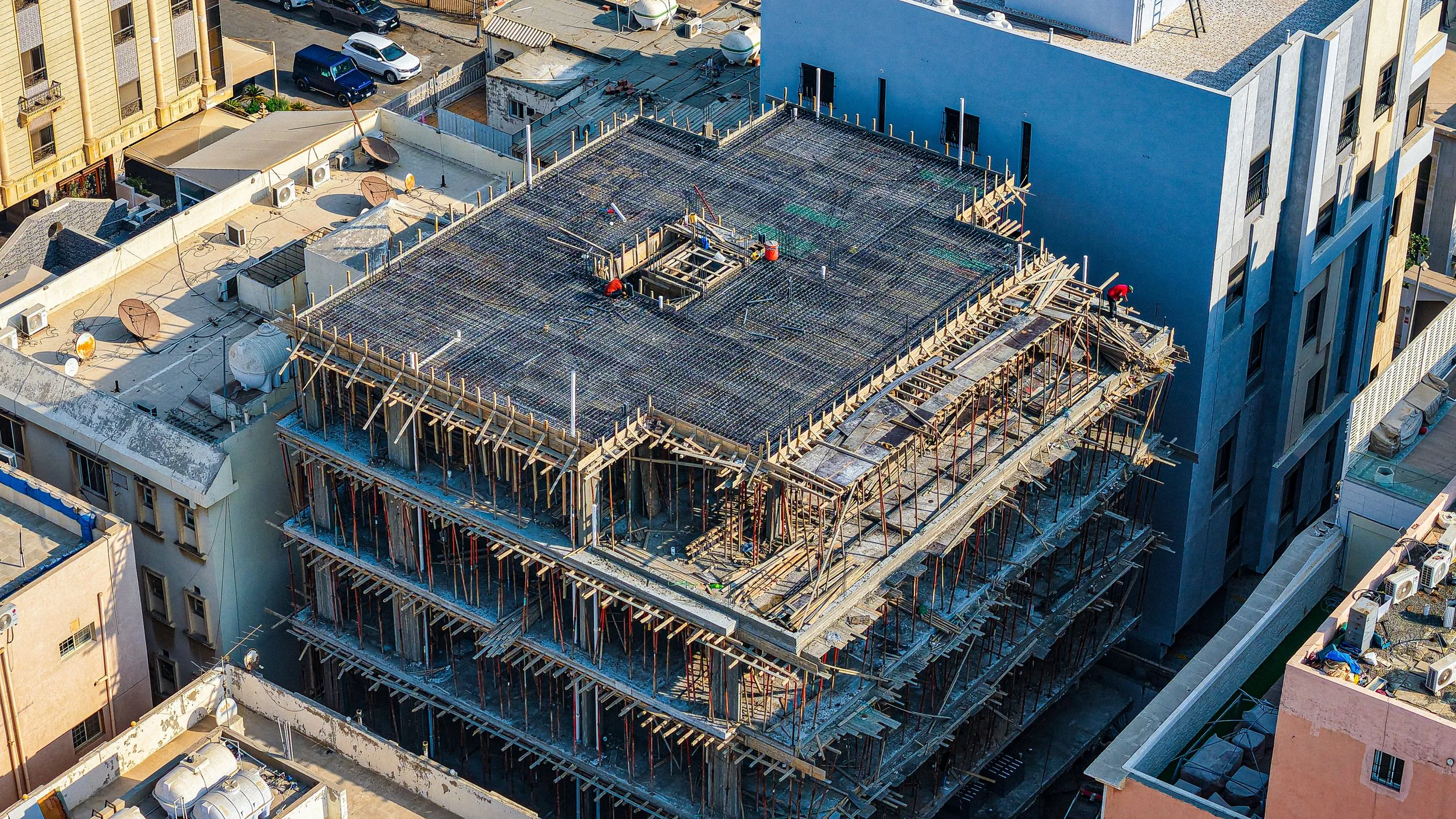

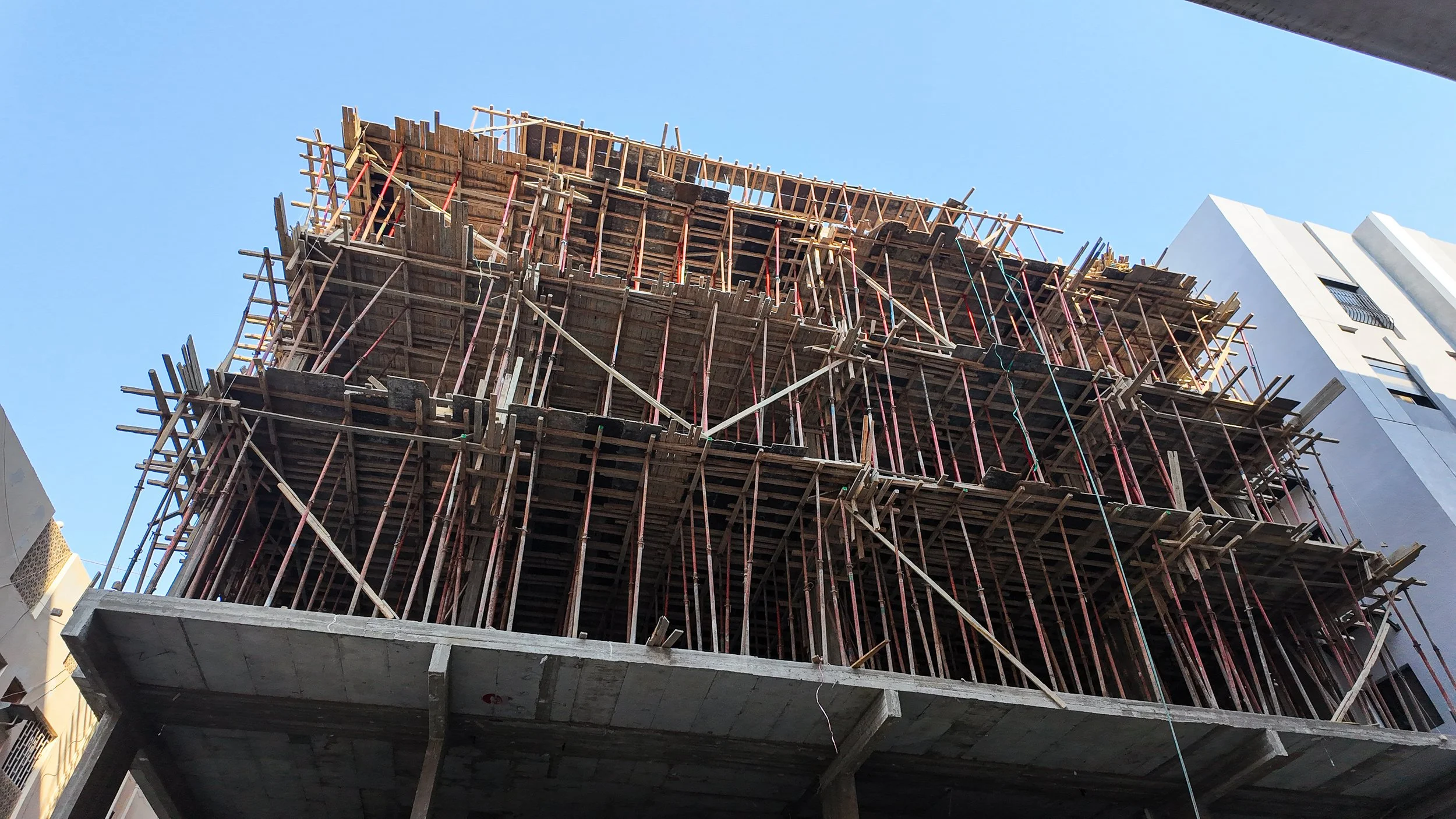

اكتمال أعمال الشدة الخشبية وتوزيع حديد التسليح لكامل مسطح السقف العلوي مع وجود عمالة في الموقع.

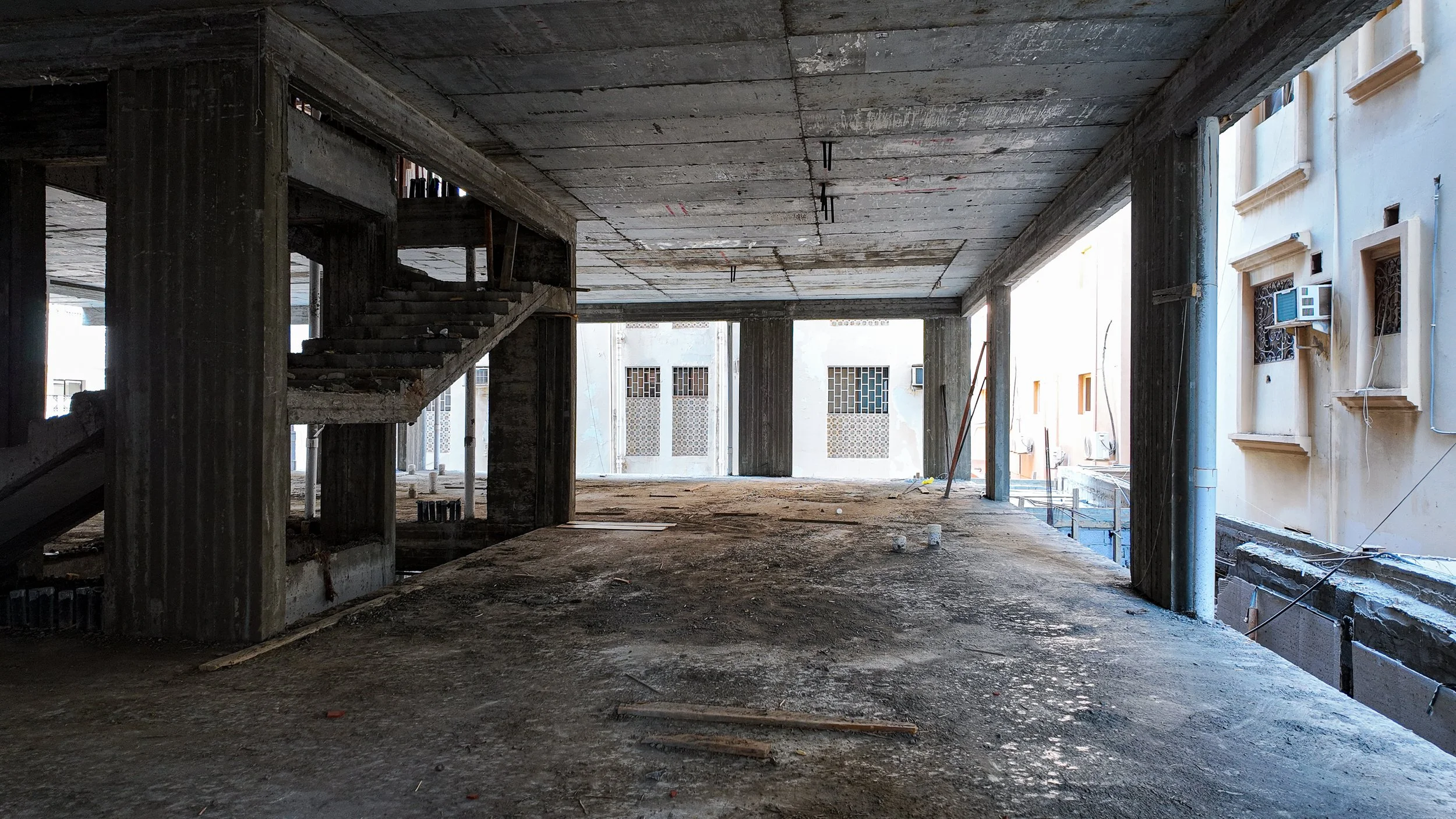

الأدوار المتكررة90%

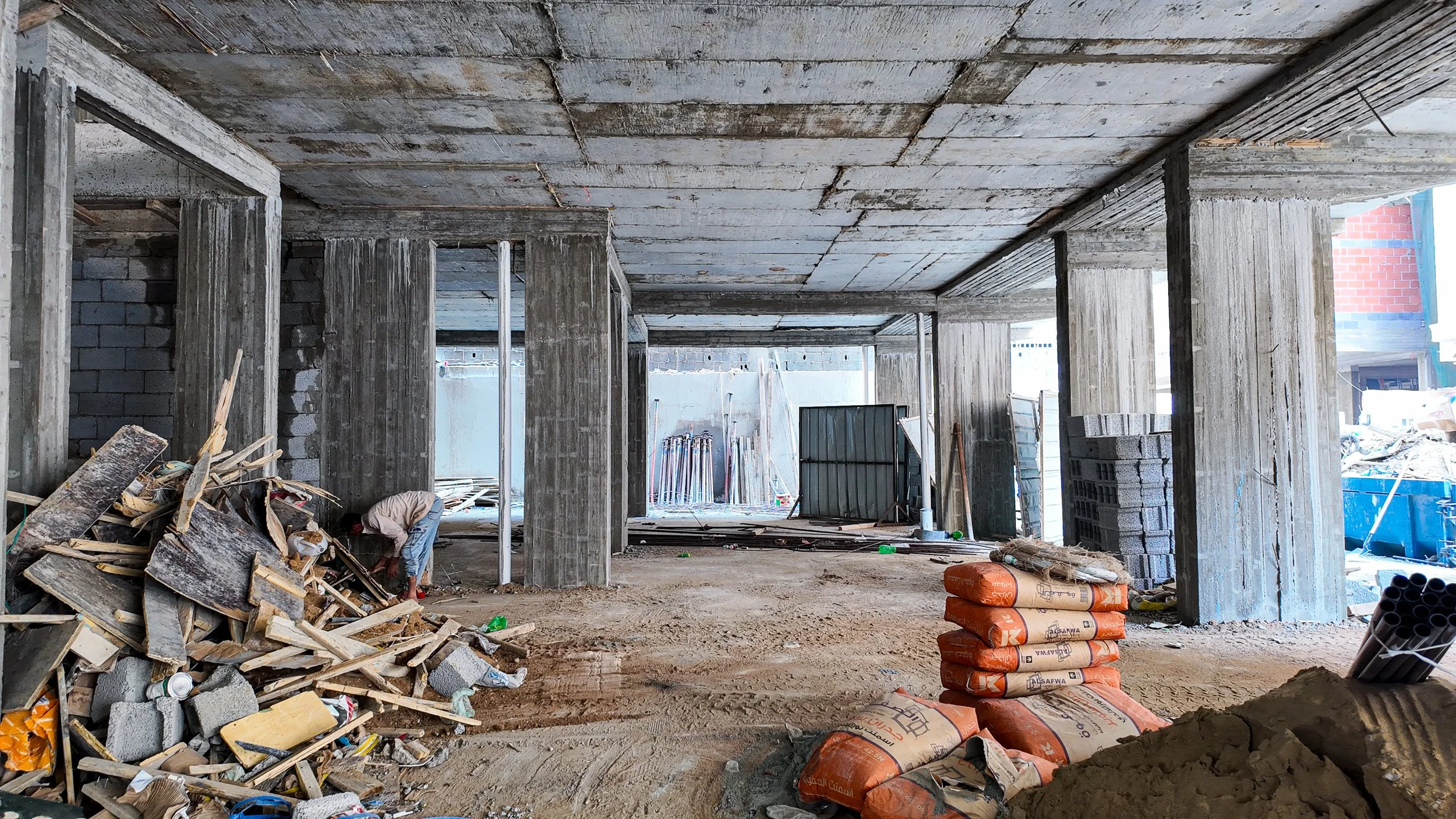

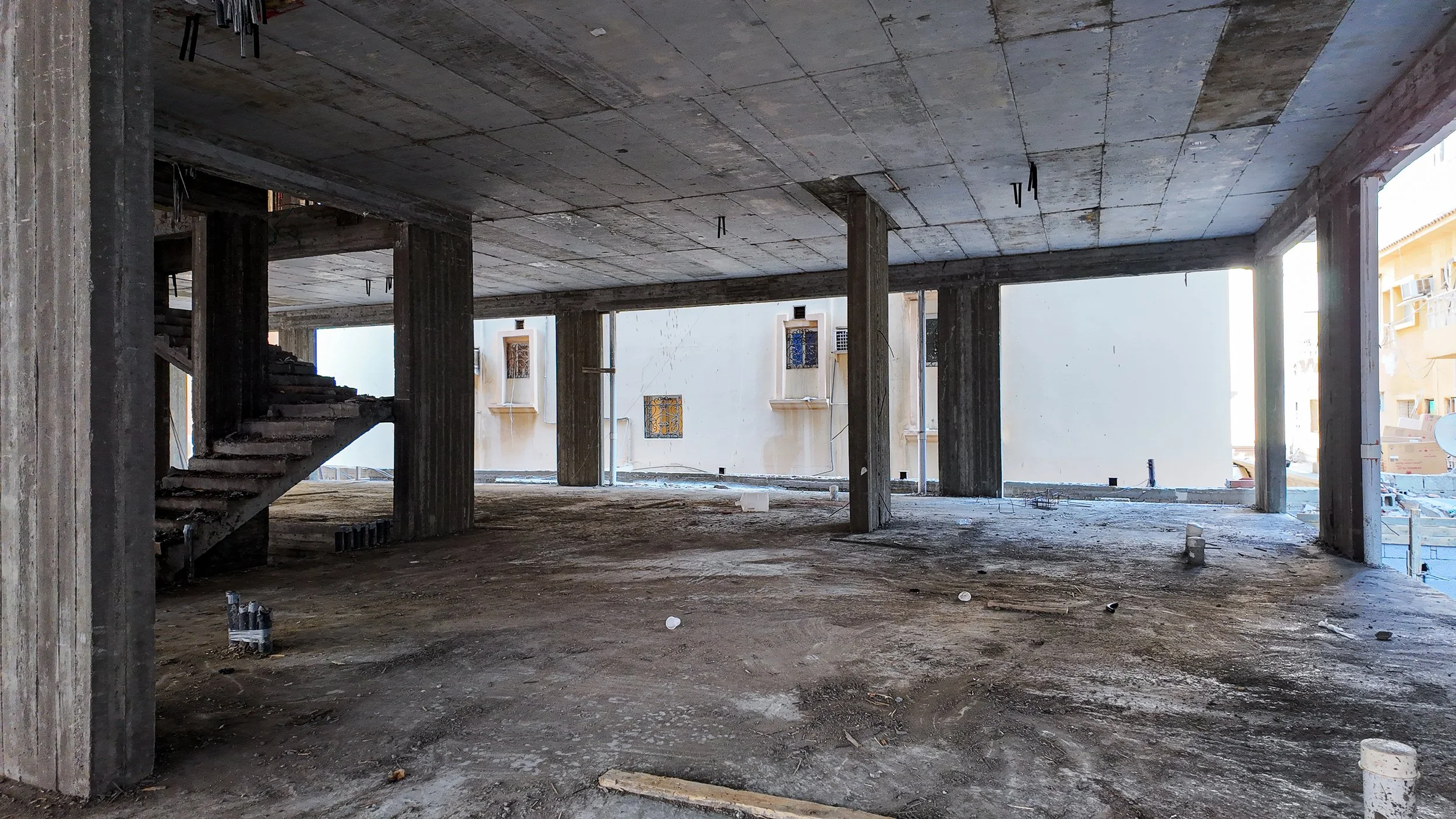

اكتمال صب الأعمدة والأسقف لثلاثة أدوار متكررة تحت مستوى السقف الجاري العمل عليه حالياً.

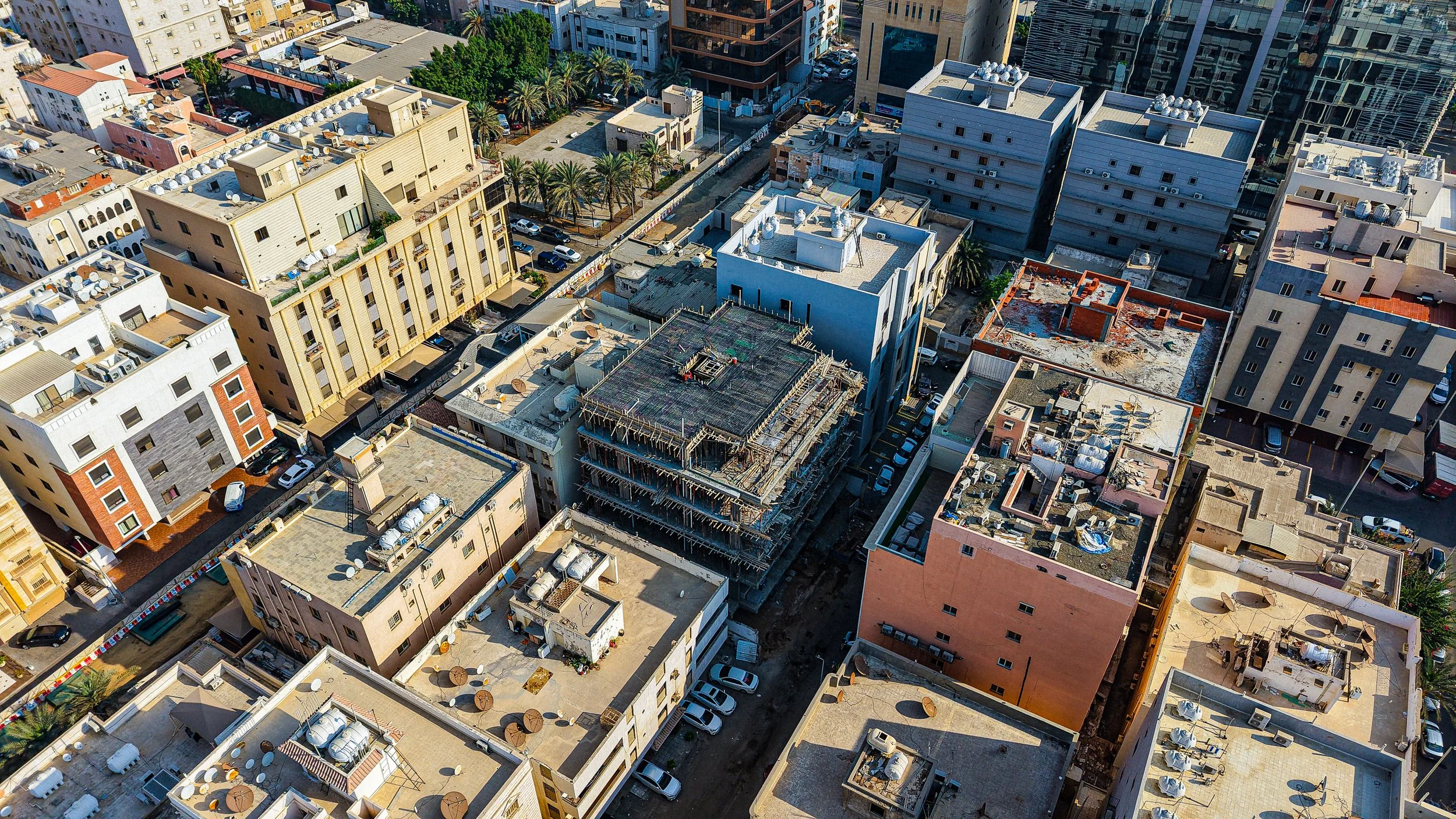

محيط الموقع85%

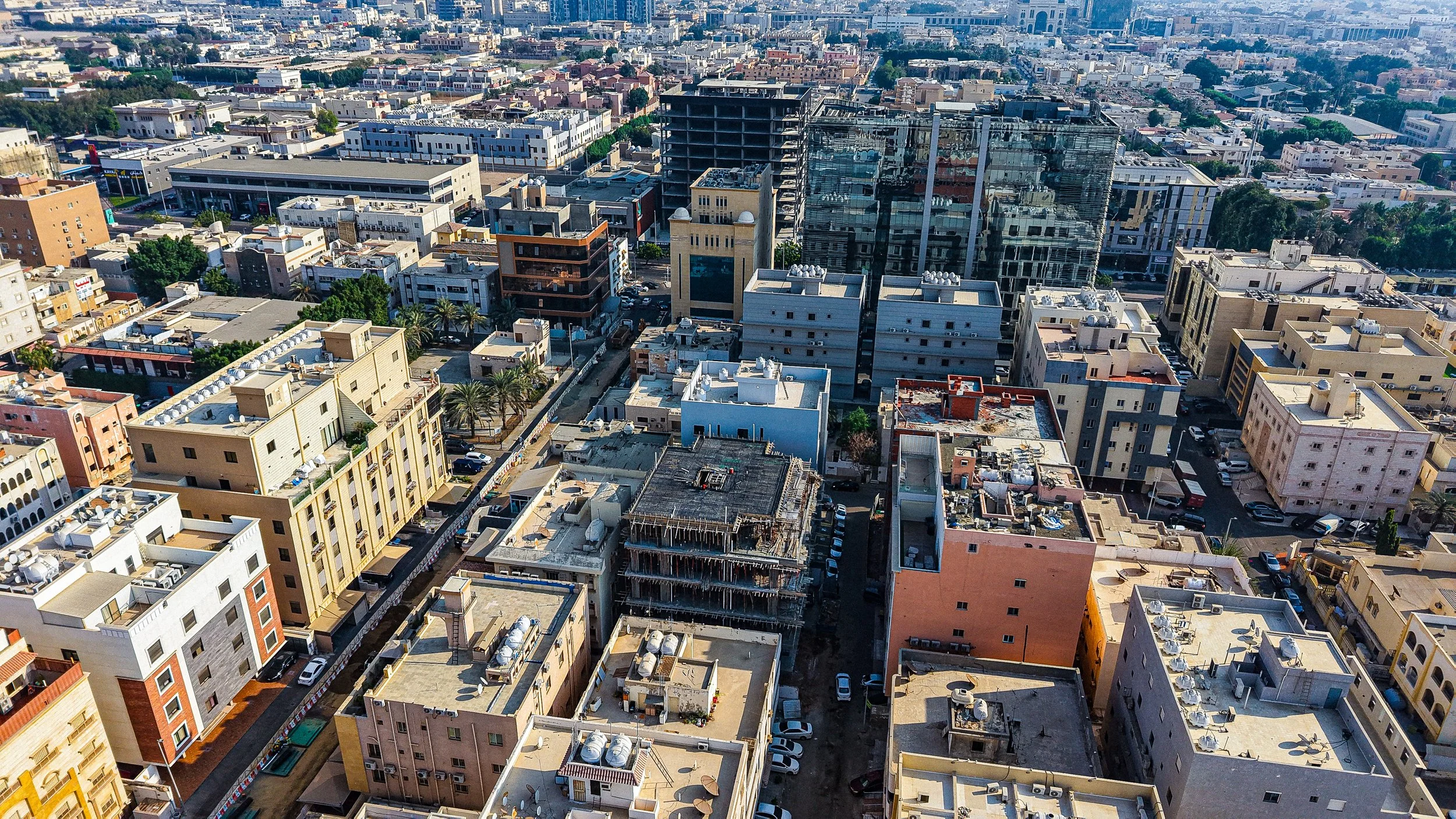

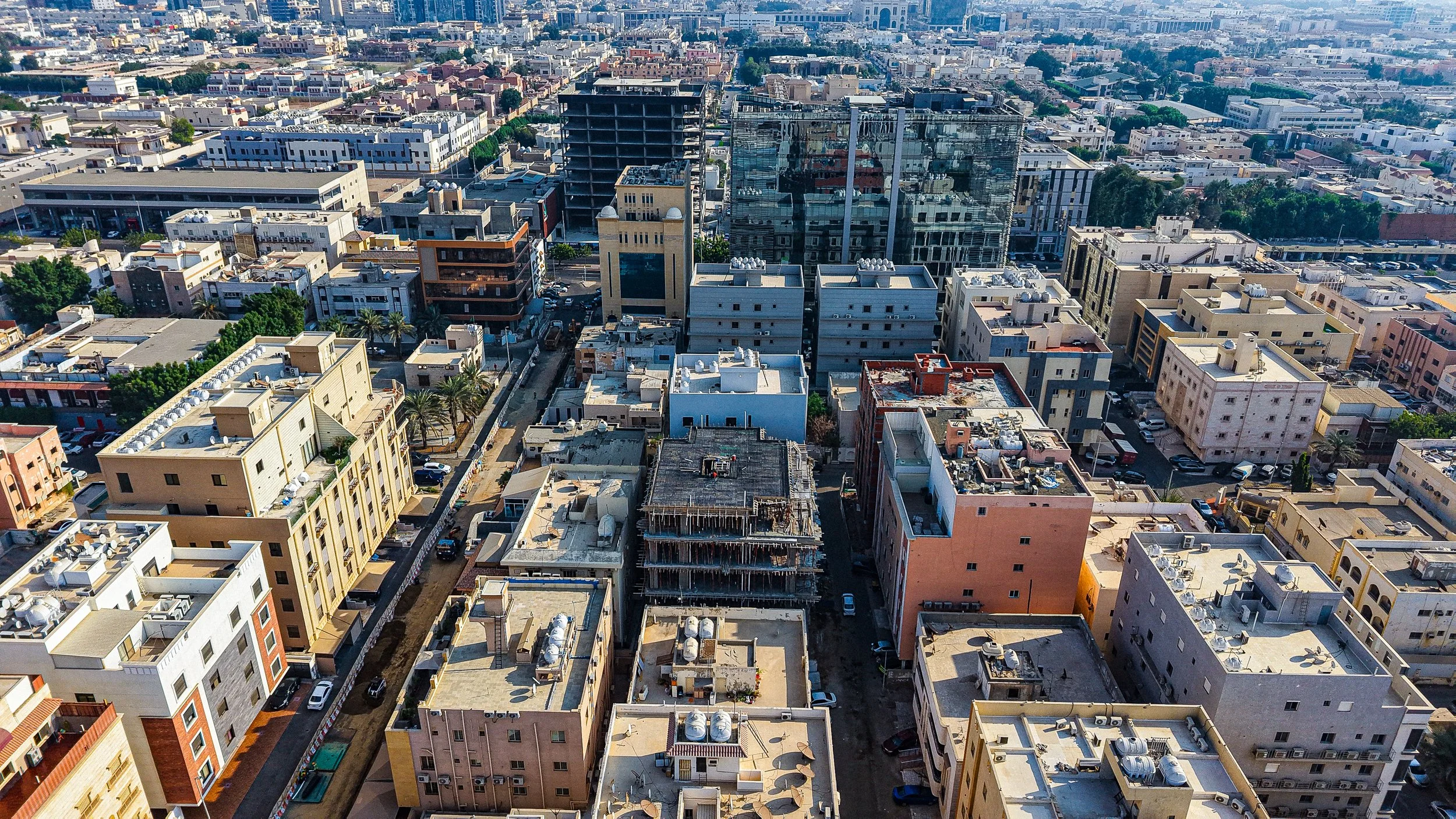

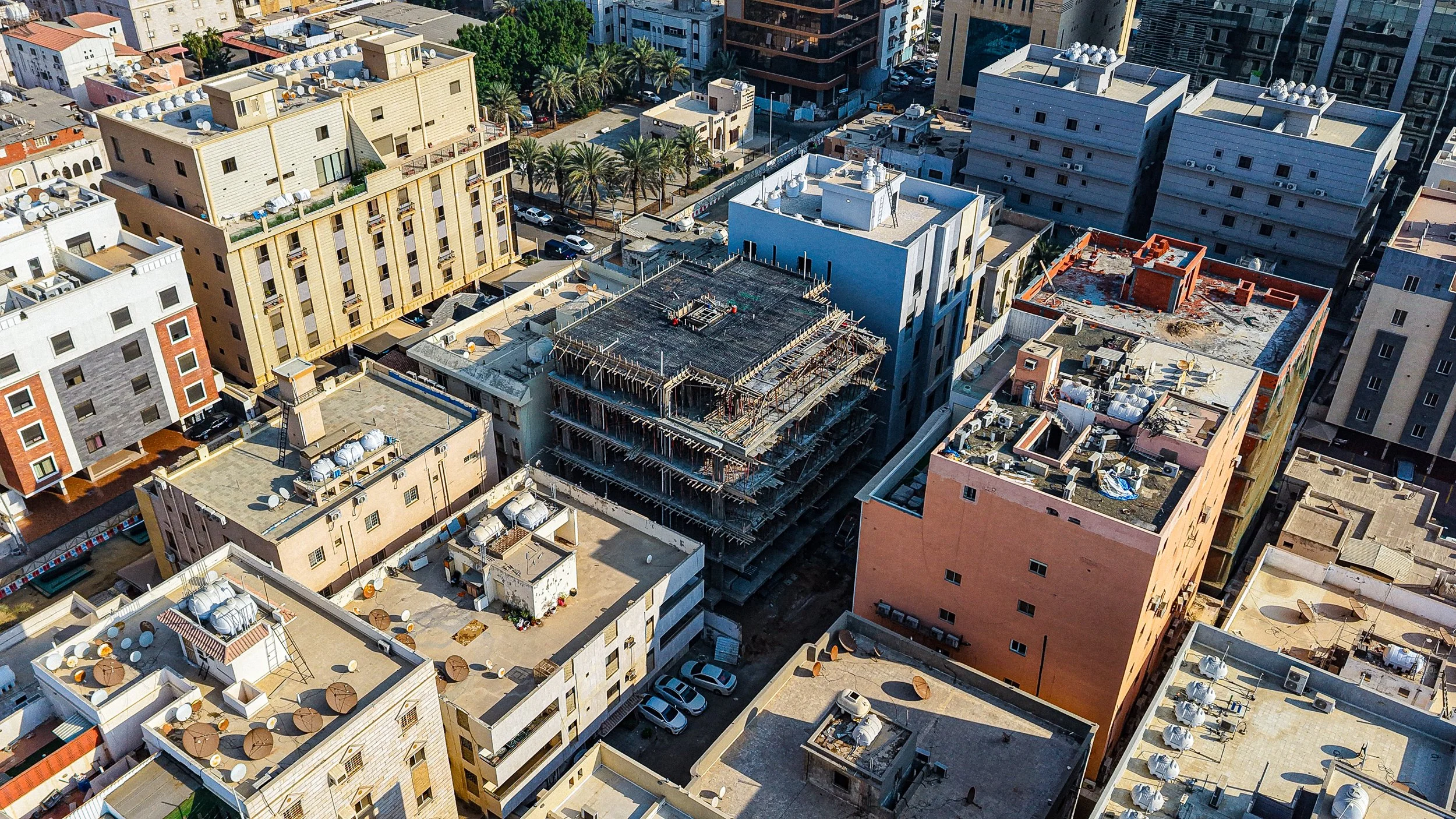

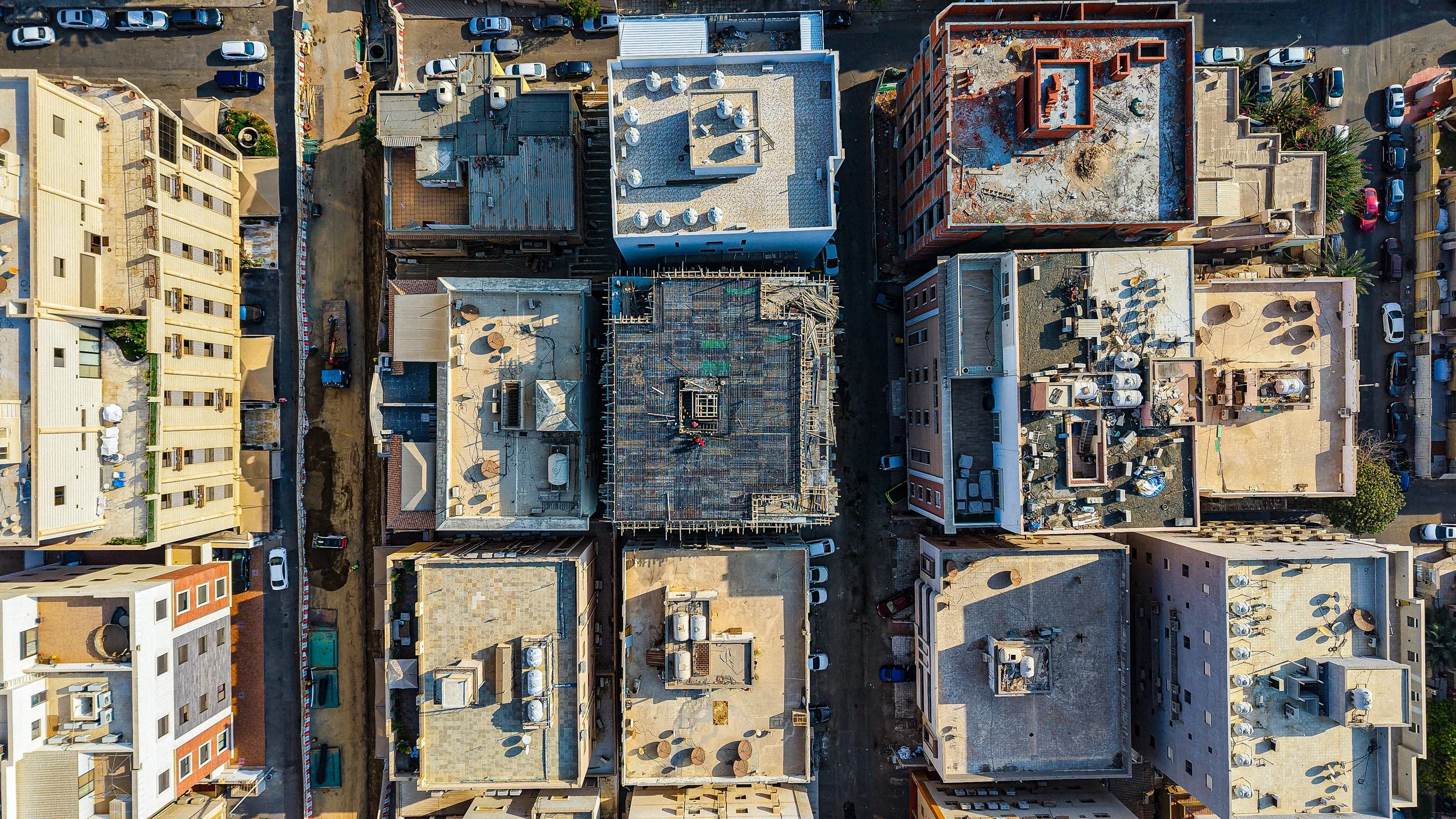

تنظيم منطقة العمل ووجود حواجز حماية محيطة بالمشروع مع استمرار أعمال التدعيم الخشبي الخارجي.
قراءة الإنجاز
على الرغم من أن نسبة الإنجاز المسجلة في النظام هي 0%، إلا أن الواقع البصري يؤكد تجاوز مرحلة العظم بنسبة كبيرة، حيث وصل العمل إلى سقف الملحق العلوي. هذا يشير إلى وجود فجوة بين التحديث الورقي والواقع الميداني الذي يظهر تقدماً في الهيكل الخرساني.
مقارنة بالزيارة السابقة
لا توجد زيارة سابقة للمقارنة
المراحل القادمة المتوقعة
صب سقف الدور الأخير، البدء في أعمال المباني (البلوك)، والبدء في التمديدات الأولية للكهرباء والسباكة.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
1/5 مكتمل
التشطيبجديد
0%
30% · جديدمقارنةً بالزيارة السابقة
الخرساناتجديد
0%
60% · جديدمقارنةً بالزيارة السابقة
كهرباءجديد
0%
10% · جديدمقارنةً بالزيارة السابقة
ميكانيكجديد
0%
10% · جديدمقارنةً بالزيارة السابقة
الأساساتجديد
0%
100% · جديدمقارنةً بالزيارة السابقة
